QUY TRÌNH LẬP BIỆN PHÁP THI CÔNG HỆ THỐNG MEP

QUY TRÌNH LẬP BIỆN PHÁP THI CÔNG HỆ THỐNG MEP

(MEP Method Statement)

Biện pháp thi công hệ thống MEP (MEP Method Statement) là tài liệu kỹ thuật mô tả chi tiết phương pháp, trình tự, tiêu chuẩn và điều kiện thi công đối với các hệ thống:

  • Mechanical (Cơ khí): HVAC, thông gió, điều hòa
  • Electrical (Điện): cấp điện, chiếu sáng
  • Plumbing (Cấp thoát nước)
  • Fire Fighting (PCCC)
  • ELV (Điện nhẹ)

Đây là tài liệu bắt buộc phải có trước khi triển khai thi công và phải được Tư vấn giám sát / Chủ đầu tư phê duyệt.

Table of Contents

👉 Từ khóa SEO chính:

  • biện pháp thi công MEP
  • MEP Method Statement
  • quy trình thi công MEP
  • lập Method Statement MEP


2. Tại sao Method Statement MEP cực kỳ quan trọng?

Trong các dự án xây dựng hiện đại, đặc biệt là những công trình có hệ thống cơ điện phức tạp như cao ốc văn phòng, trung tâm thương mại, nhà máy hay bệnh viện, Method Statement MEP đóng vai trò là tài liệu định hướng toàn bộ quá trình thi công. Đây không chỉ là yêu cầu bắt buộc của chủ đầu tư và tư vấn giám sát mà còn là công cụ giúp nhà thầu kiểm soát chất lượng, an toàn và tiến độ một cách hiệu quả.

2.1 Đảm bảo thi công đúng kỹ thuật và thiết kế

Method Statement quy định rõ trình tự thực hiện, phương pháp lắp đặt và các yêu cầu kỹ thuật cần tuân thủ trong từng công đoạn thi công. Nhờ đó, đội ngũ kỹ sư và công nhân có thể triển khai công việc một cách thống nhất, hạn chế tối đa các sai sót phát sinh trong quá trình thi công.

Bên cạnh đó, tài liệu này còn giúp đảm bảo mọi hạng mục được thực hiện đúng theo bản vẽ được phê duyệt, phù hợp với các tiêu chuẩn kỹ thuật áp dụng như TCVN, IEC, NFPA, ASHRAE, SMACNA hoặc các tiêu chuẩn quốc tế khác của dự án.

2.2 Kiểm soát chất lượng thi công (QA/QC)

Method Statement là cơ sở để bộ phận QA/QC xây dựng kế hoạch kiểm tra, giám sát và nghiệm thu cho từng giai đoạn thi công. Tài liệu này xác định rõ các điểm kiểm tra bắt buộc, tiêu chí đánh giá chất lượng cũng như phương pháp thử nghiệm đối với từng hệ thống MEP.

Việc áp dụng đúng Method Statement giúp phát hiện sớm các lỗi kỹ thuật, giảm thiểu khối lượng sửa chữa sau thi công (rework), từ đó tiết kiệm chi phí, nhân công và đảm bảo chất lượng công trình đạt yêu cầu thiết kế.

2.3 Đảm bảo an toàn lao động (HSE)

An toàn lao động luôn là yếu tố được ưu tiên hàng đầu trong thi công MEP do đặc thù công việc liên quan đến điện, làm việc trên cao, hàn cắt kim loại, nâng hạ thiết bị và vận hành máy móc chuyên dụng.

Thông qua Method Statement, các nguy cơ mất an toàn sẽ được nhận diện trước khi triển khai thi công. Trên cơ sở đó, nhà thầu đưa ra các biện pháp kiểm soát rủi ro, quy định sử dụng trang bị bảo hộ cá nhân (PPE), phương án ứng phó sự cố và các yêu cầu an toàn cần tuân thủ tại công trường nhằm hạn chế tối đa tai nạn lao động.

2.4 Tối ưu tiến độ và phối hợp giữa các hệ thống MEP

Trong một dự án, nhiều hệ thống như điện, điều hòa không khí, cấp thoát nước, phòng cháy chữa cháy, điện nhẹ và tự động hóa thường được thi công đồng thời trong cùng một khu vực. Nếu không có kế hoạch và trình tự thi công rõ ràng, nguy cơ xảy ra xung đột giữa các hệ thống là rất lớn.

Method Statement giúp xác định chính xác thứ tự thực hiện từng công việc, đảm bảo sự phối hợp hiệu quả giữa các nhà thầu và các bộ môn liên quan. Nhờ đó, công tác thi công diễn ra liên tục, hạn chế thời gian chờ đợi và nâng cao năng suất lao động trên công trường.

2.5 Là hồ sơ pháp lý quan trọng của dự án

Ngoài vai trò kỹ thuật, Method Statement còn là một phần quan trọng trong hệ thống hồ sơ quản lý chất lượng của công trình. Đây là tài liệu thường được chủ đầu tư, tư vấn giám sát hoặc đơn vị kiểm định yêu cầu phê duyệt trước khi thi công.

Trong quá trình nghiệm thu, thanh tra hoặc giải quyết các tranh chấp liên quan đến chất lượng công trình, Method Statement là căn cứ pháp lý quan trọng để chứng minh rằng nhà thầu đã thực hiện công việc theo đúng quy trình và yêu cầu kỹ thuật đã được phê duyệt.


3. Cấu trúc chuẩn của một MEP Method Statement

Một Method Statement chuyên nghiệp cần được xây dựng một cách khoa học, rõ ràng và đầy đủ nhằm giúp các bên liên quan dễ dàng theo dõi, kiểm soát và thực hiện. Thông thường, một biện pháp thi công MEP sẽ bao gồm các nội dung chính sau:

3.1 Thông tin chung (General Information)

Phần mở đầu cung cấp các thông tin cơ bản của tài liệu và dự án, bao gồm:

  • Tên dự án.
  • Tên hạng mục hoặc hệ thống thi công.
  • Tên chủ đầu tư, tư vấn giám sát và nhà thầu.
  • Mã số tài liệu và phiên bản phát hành.
  • Ngày lập tài liệu.
  • Thông tin người lập, người kiểm tra và người phê duyệt.

Những thông tin này giúp đảm bảo khả năng kiểm soát tài liệu và truy xuất hồ sơ trong suốt vòng đời dự án.

3.2 Phạm vi công việc (Scope of Work)

Mục này mô tả chi tiết phạm vi công việc được áp dụng trong biện pháp thi công. Nội dung cần nêu rõ hệ thống, khu vực và giới hạn công việc mà nhà thầu sẽ thực hiện.

Ví dụ:

  • Thi công hệ thống ống gió từ tầng 5 đến tầng 10.
  • Lắp đặt hệ thống điện động lực khu vực tầng hầm.
  • Thi công hệ thống cấp nước sinh hoạt cho khối văn phòng.

Việc xác định rõ phạm vi giúp tránh nhầm lẫn và hạn chế các tranh chấp trong quá trình triển khai.

3.3 Tài liệu tham chiếu (References)

Đây là danh mục các tài liệu làm căn cứ để xây dựng Method Statement, bao gồm:

  • Bản vẽ IFC (Issued For Construction).
  • Bản vẽ Shop Drawing đã được phê duyệt.
  • Tiêu chuẩn Việt Nam (TCVN).
  • Tiêu chuẩn quốc tế như IEC, NFPA, ASHRAE, SMACNA, BS, ASTM.
  • Yêu cầu kỹ thuật (Specification) của dự án.
  • Quy định của chủ đầu tư và tư vấn giám sát.

Các tài liệu tham chiếu giúp đảm bảo biện pháp thi công được xây dựng trên cơ sở kỹ thuật thống nhất và chính xác.

3.4 Vật tư và thiết bị thi công (Materials & Equipment)

Phần này liệt kê toàn bộ vật tư và thiết bị được sử dụng trong quá trình thi công, bao gồm:

  • Danh mục vật tư chính.
  • Chủng loại, xuất xứ và tiêu chuẩn vật liệu.
  • Hồ sơ CO, CQ và chứng nhận chất lượng.
  • Máy móc, dụng cụ và thiết bị hỗ trợ thi công.
  • Thiết bị đo lường, kiểm tra và thử nghiệm.

Việc kiểm soát vật tư ngay từ đầu là yếu tố quan trọng giúp đảm bảo chất lượng công trình.

3.5 Tổ chức nhân sự và trách nhiệm (Organization & Responsibility)

Mục này trình bày cơ cấu tổ chức của dự án và phân công trách nhiệm cho từng vị trí tham gia thi công.

Thông thường bao gồm:

  • Chỉ huy trưởng công trường.
  • Kỹ sư hiện trường.
  • Kỹ sư QA/QC.
  • Kỹ sư an toàn HSE.
  • Giám sát thi công.
  • Đội trưởng và công nhân thi công.

Việc phân công nhiệm vụ rõ ràng giúp nâng cao hiệu quả quản lý và đảm bảo trách nhiệm của từng cá nhân.

3.6 Trình tự thi công (Methodology)

Đây là phần quan trọng nhất của Method Statement và thường chiếm tỷ trọng lớn nhất trong tài liệu.

Nội dung cần mô tả chi tiết:

  • Công tác chuẩn bị trước thi công.
  • Kiểm tra mặt bằng và điều kiện hiện trường.
  • Tập kết vật tư, thiết bị.
  • Các bước thi công chi tiết theo trình tự thực tế.
  • Kiểm tra chất lượng trong từng công đoạn.
  • Công tác thử nghiệm và nghiệm thu.
  • Hoàn thiện và bàn giao.

Trình tự thi công càng chi tiết thì việc triển khai ngoài hiện trường càng thuận lợi và hạn chế sai sót.

3.7 Kiểm soát chất lượng (QA/QC)

Phần QA/QC quy định phương pháp kiểm tra và đánh giá chất lượng trong suốt quá trình thi công.

Thông thường bao gồm:

  • Inspection Test Plan (ITP).
  • Checklist kiểm tra chất lượng.
  • Các điểm nghiệm thu bắt buộc (Hold Point).
  • Tiêu chí chấp nhận chất lượng.
  • Quy trình xử lý khi phát hiện lỗi hoặc không phù hợp.

Đây là cơ sở để đảm bảo hệ thống được thi công đúng tiêu chuẩn và yêu cầu kỹ thuật của dự án.

3.8 An toàn lao động (HSE)

Mục HSE tập trung vào việc nhận diện và kiểm soát các nguy cơ mất an toàn có thể phát sinh trong quá trình thi công.

Nội dung thường bao gồm:

  • Đánh giá rủi ro công việc (Risk Assessment).
  • Biện pháp làm việc trên cao.
  • Biện pháp an toàn điện.
  • An toàn hàn cắt và thi công nóng.
  • Quy định sử dụng PPE.
  • Phương án ứng phó sự cố khẩn cấp.

Việc lập kế hoạch an toàn chi tiết giúp giảm thiểu nguy cơ tai nạn và bảo vệ người lao động.

3.9 Kiểm soát môi trường (Environmental Control)

Ngoài chất lượng và an toàn, các dự án hiện đại còn yêu cầu kiểm soát tác động môi trường trong quá trình thi công.

Các nội dung thường được đề cập gồm:

  • Kiểm soát bụi và khí thải.
  • Kiểm soát tiếng ồn và độ rung.
  • Thu gom, phân loại và xử lý chất thải.
  • Bảo vệ khu vực làm việc và các công trình lân cận.
  • Sử dụng vật tư, thiết bị thân thiện với môi trường.

Điều này giúp nhà thầu tuân thủ các quy định pháp luật và yêu cầu của chủ đầu tư.

3.10 Phụ lục đính kèm (Attachments)

Phần phụ lục tập hợp các tài liệu hỗ trợ cho Method Statement, bao gồm:

  • Bản vẽ chi tiết.
  • Shop Drawing được phê duyệt.
  • Biểu mẫu kiểm tra và nghiệm thu.
  • Checklist QA/QC.
  • Phiếu đánh giá rủi ro (Risk Assessment).
  • Giấy phép làm việc (Work Permit).
  • Hình ảnh minh họa và sơ đồ thi công.

Các tài liệu đính kèm giúp người thực hiện dễ dàng áp dụng biện pháp thi công vào thực tế, đồng thời nâng cao tính đầy đủ và chuyên nghiệp của hồ sơ.

QUY TRÌNH LẬP BIỆN PHÁP THI CÔNG HỆ THỐNG MEP
QUY TRÌNH LẬP BIỆN PHÁP THI CÔNG HỆ THỐNG MEP

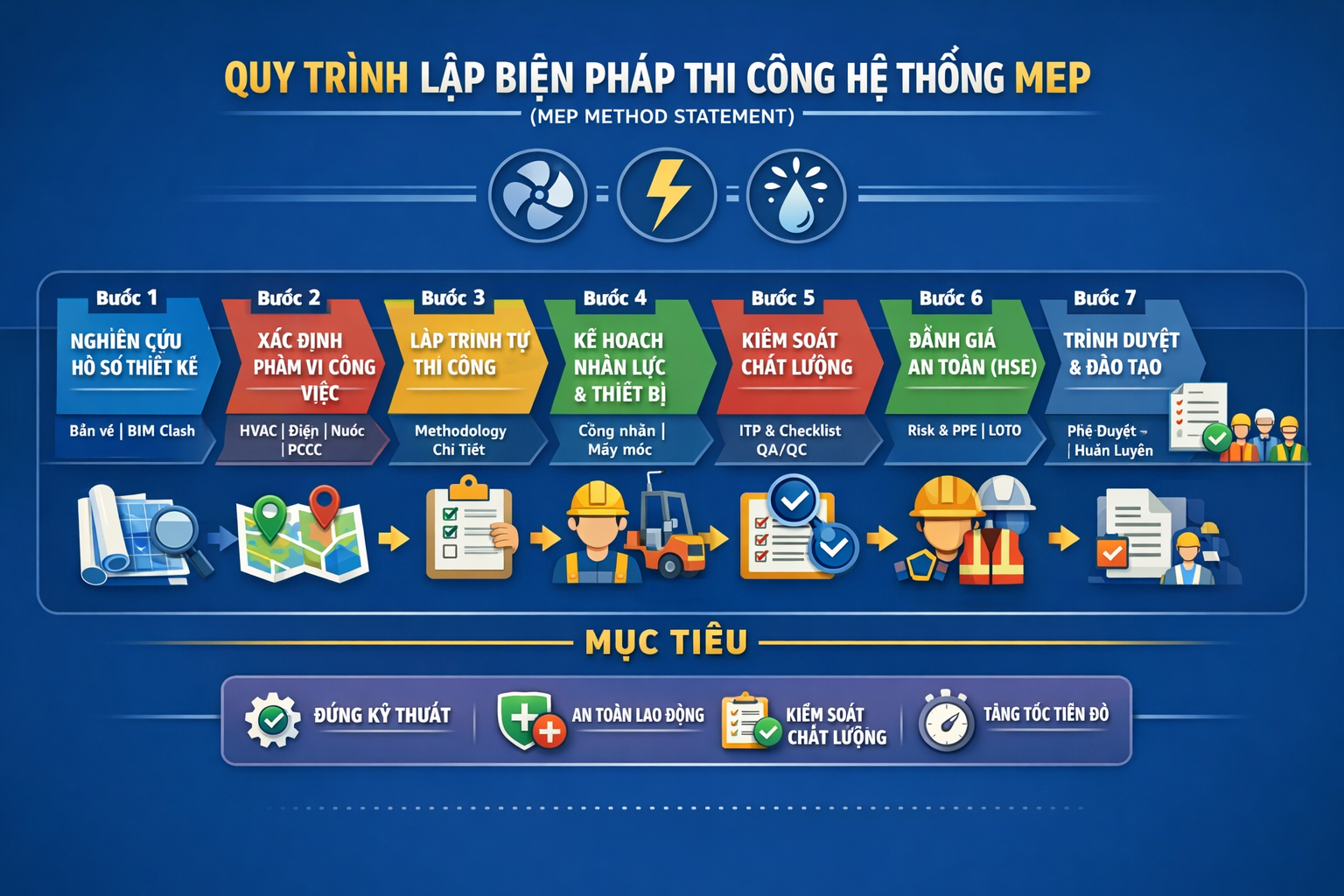

4. Quy trình lập biện pháp thi công MEP chuẩn thực tế

Bước 1: Nghiên cứu hồ sơ thiết kế & bản vẽ

Bao gồm:

  • Bản vẽ thiết kế (IFC)
  • Shop Drawing
  • Spec kỹ thuật

Cần kiểm tra:

  • Xung đột hệ thống (clash)
  • Không gian thi công
  • Tính khả thi

👉 Kinh nghiệm:

  • Nên sử dụng BIM (Revit MEP) để phát hiện lỗi trước

Bước 2: Xác định phạm vi thi công

Phân chia rõ ràng:

  • Theo hệ: HVAC, Electrical, Plumbing
  • Theo khu vực: tầng, zone

Ví dụ:

  • Thi công ống nước tầng hầm B2
  • Lắp đặt tủ điện MDB tầng 1

Bước 3: Lập trình tự thi công (Methodology) chi tiết

Đây là phần quyết định chất lượng Method Statement.

Ví dụ: Thi công hệ thống ống thoát nước

  1. Chuẩn bị vật tư
  2. Định vị tuyến ống
  3. Lắp đặt giá đỡ
  4. Lắp đặt ống
  5. Kiểm tra độ dốc
  6. Test kín nước
  7. Nghiệm thu

👉 Nguyên tắc quan trọng:

  • Ưu tiên hệ thoát nước (khó thay đổi độ dốc)
  • Sau đó đến ống lớn, busway, HVAC
  • Cuối cùng là hệ nhỏ (cáp, ELV)

Bước 4: Lập kế hoạch nhân lực & thiết bị

  • Xác định số lượng công nhân
  • Bố trí máy móc:
    • Xe nâng
    • Máy hàn
    • Máy cắt

👉 Phải phù hợp với:

  • Tiến độ thi công
  • Điều kiện mặt bằng

Bước 5: Thiết lập kế hoạch QA/QC

Bao gồm:

  • ITP (Inspection Test Plan)
  • Điểm kiểm tra (Hold point / Witness point)

Ví dụ:

  • Kiểm tra vật tư đầu vào
  • Kiểm tra lắp đặt
  • Test áp lực, test điện

Bước 6: Đánh giá rủi ro & an toàn (HSE)

Các rủi ro phổ biến:

  • Điện giật
  • Làm việc trên cao
  • Cháy nổ

Biện pháp:

  • PPE đầy đủ
  • Permit to Work
  • Lockout/Tagout
  • bpct cơ điện

Bước 7: Soạn thảo Method Statement

Yêu cầu:

  • Rõ ràng, dễ hiểu
  • Có hình ảnh minh họa
  • Trình bày logic

👉 Mẹo SEO:

  • Chèn từ khóa tự nhiên
  • Dùng heading H2, H3 hợp lý

Bước 8: Trình duyệt & phê duyệt

Quy trình:

  1. Kiểm tra nội bộ
  2. Gửi TVGS
  3. Chủ đầu tư phê duyệt

👉 Thường phải revise 2–3 lần


Bước 9: Triển khai & đào tạo

  • Toolbox meeting
  • Training công nhân

Đảm bảo:

  • Tất cả hiểu đúng quy trình thi công

5. Ví dụ thực tế biện pháp thi công MEP

5.1 Hệ thống HVAC

Trình tự:

  1. Lắp thiết bị (AHU/FCU)
  2. Lắp ống gió
  3. Lắp ống nước lạnh
  4. Bọc bảo ôn
  5. Test & cân chỉnh

5.2 Hệ thống điện

  1. Lắp máng cáp / ống điện
  2. Kéo dây
  3. Đấu nối
  4. Test insulation
  5. Đóng điện

5.3 Hệ thống PCCC

  1. Lắp ống sprinkler
  2. Lắp đầu phun
  3. Test áp lực
  4. Test lưu lượng
  5. Nghiệm thu

5.4 Hệ thống cấp thoát nước

  1. Lắp ống
  2. Kiểm tra độ dốc
  3. Test áp lực
  4. Bọc bảo ôn
  5. Nghiệm thu

6. Những lỗi thường gặp khi lập Method Statement

❌ Copy tài liệu không phù hợp dự án
❌ Thiếu trình tự thi công rõ ràng
❌ Không cập nhật bản vẽ mới
❌ Thiếu nội dung an toàn
❌ Không có checklist nghiệm thu

👉 Hậu quả:

  • Bị từ chối phê duyệt
  • Thi công sai → sửa chữa tốn kém

MEP CONTRATOR


7. Kinh nghiệm lập Method Statement MEP hiệu quả

7.1 Luôn bám sát thực tế công trường

Không viết lý thuyết – phải thi công được

7.2 Ưu tiên hệ thống đúng thứ tự

  • Thoát nước → ưu tiên cao nhất
  • Ống lớn / HVAC
  • Điện / ELV

7.3 Sử dụng hình ảnh & sơ đồ

  • Dễ hiểu hơn
  • Tăng khả năng phê duyệt

7.4 Kết hợp BIM

  • Phát hiện clash
  • Tối ưu không gian

7.5 Chuẩn hóa template

  • Tiết kiệm thời gian
  • Đồng bộ dự án

8. Checklist nhanh khi lập biện pháp thi công MEP

✔ Có đầy đủ Scope
✔ Có Methodology chi tiết
✔ Có QA/QC – ITP
✔ Có HSE
✔ Có bản vẽ kèm theo
✔ Có checklist nghiệm thu


9. Kết luận, Tải file mẫu

Biện pháp thi công MEP (MEP Method Statement) là yếu tố cốt lõi quyết định sự thành công của một dự án cơ điện. Một tài liệu được chuẩn bị kỹ lưỡng sẽ giúp:

  • Thi công chính xác ngay từ đầu
  • Giảm rủi ro và tai nạn
  • Tăng chất lượng công trình
  • Đẩy nhanh tiến độ

Trong bối cảnh các dự án ngày càng phức tạp, việc đầu tư vào Method Statement chuyên nghiệp, thực tế và tối ưu chính là lợi thế cạnh tranh lớn của nhà thầu MEP.

XEM VÀ TẢI FILE MẪU TRONG CÁC LIÊN KẾT BÊN DƯỚI

BIỆN PHÁP THI CÔNG MEP FULL

BIỆN PHÁP THI CÔNG HỆ THỐNG ĐIỆN NHẸ (ELV)

BIỆN PHÁP THI CÔNG HÀN ỐNG ĐỒNG

BIỆN PHÁP THI CÔNG HỆ THỐNG CẤP THOÁT NƯỚC

BIỆN PHÁP THI CÔNG HỆ THỐNG ĐIỆN – ĐIỆN NHẸ

BIỆN PHÁP THI CÔNG HỆ THỐNG ĐIỀU HÒA KHÔNG KHÍ

BIỆN PHÁP THI CÔNG HỆ THỐNG MEP HẠ TẦNG

BIỆN PHÁP THI CÔNG LẮP ĐẶT THIẾT BỊ VỆ SINH

BIỆN PHÁP THI CÔNG HỆ THỐNG CHIẾU SÁNG CẢNH QUAN

BIỆN PHÁP THỬ NGHIỆM HỆ THỐNG MEP
