Biện pháp thi công ống gân thành đôi HDPE cho hệ thống thoát nước
Biện pháp thi công ống gân thành đôi HDPE là tài liệu kỹ thuật hướng dẫn trình tự triển khai lắp đặt đường ống thoát nước từ khâu chuẩn bị vật tư, định vị tim tuyến, đào rãnh, xử lý nền, thi công lớp đệm, lắp đặt ống, kết nối mối nối đến chèn lấp, kiểm tra và nghiệm thu. Việc áp dụng đúng biện pháp thi công giúp bảo đảm cao độ, độ dốc, khả năng thoát nước và độ ổn định của tuyến ống trong quá trình khai thác.
Ống gân thành đôi HDPE được sử dụng phổ biến trong hệ thống thoát nước mưa, thoát nước thải và hạ tầng kỹ thuật tại nhà xưởng, khu công nghiệp, khu dân cư, trung tâm thương mại và các công trình giao thông. Với cấu tạo thành ngoài dạng gân và thành trong tương đối nhẵn, loại ống này có khả năng chịu lực tốt khi được lựa chọn đúng cấp độ cứng vòng, đồng thời có trọng lượng nhẹ, thuận tiện vận chuyển và lắp đặt.
Tuy nhiên, chất lượng công trình không chỉ phụ thuộc vào chất lượng đường ống mà còn chịu ảnh hưởng trực tiếp từ điều kiện nền đất, phương pháp lắp mối nối, chất lượng vật liệu chèn hông và quy trình đầm lấp. Vì vậy, nhà thầu cần xây dựng biện pháp thi công phù hợp với hồ sơ thiết kế, đặc điểm địa chất, chiều sâu chôn ống và tải trọng tác dụng lên tuyến cống.
1. Tổng quan về biện pháp thi công ống gân thành đôi HDPE
1.1. Khái niệm ống gân thành đôi HDPE
Ống gân thành đôi HDPE là loại ống nhựa polyethylene tỷ trọng cao có cấu tạo hai lớp thành. Thành ngoài thường được tạo hình gân vòng để tăng độ cứng kết cấu, trong khi thành trong tương đối nhẵn nhằm hỗ trợ dòng chảy và hạn chế sự tích tụ cặn trong điều kiện vận hành phù hợp.
Nhờ đặc điểm này, ống gân thành đôi HDPE được ứng dụng rộng rãi trong các hệ thống thoát nước chôn ngầm. Khi lắp đặt đúng kỹ thuật, kết hợp với nền đỡ ổn định và vật liệu chèn hông được đầm chặt theo yêu cầu, đường ống có thể làm việc hiệu quả dưới tác động của đất đắp và tải trọng phía trên.
Khác với kết cấu cống cứng, ống nhựa có khả năng biến dạng trong giới hạn cho phép. Khả năng chịu lực của hệ thống phụ thuộc vào sự phối hợp giữa độ cứng vòng của ống và đất bao quanh. Vì vậy, thi công ống gân thành đôi HDPE cần chú trọng đặc biệt đến việc xử lý nền, lấp vật liệu dưới hai bên thân ống và kiểm soát biến dạng sau khi hoàn thành.
1.2. Phạm vi áp dụng
Biện pháp thi công ống gân thành đôi HDPE được áp dụng cho các tuyến thoát nước sử dụng loại ống này theo hồ sơ thiết kế đã được phê duyệt, bao gồm:
- Hệ thống thoát nước mưa: Thu gom nước từ mái nhà, sân bãi, đường giao thông nội bộ và khu vực cảnh quan, sau đó dẫn về hố ga, tuyến cống chính hoặc điểm xả theo thiết kế.
- Hệ thống thoát nước thải: Dẫn nước thải sinh hoạt hoặc nước thải phù hợp với đặc tính vật liệu ống đến hệ thống thu gom, xử lý và các công trình tiếp nhận.
- Hệ thống thoát nước khu công nghiệp: Lắp đặt mạng lưới cống ngầm phục vụ nhà xưởng, kho bãi, khu sản xuất và hạ tầng kỹ thuật, có xét đến tải trọng xe và điều kiện nền đất.
- Hệ thống thoát nước khu dân cư và thương mại: Thi công các tuyến cống nhánh, tuyến thu gom chính, đường ống kết nối hố ga và các công trình thoát nước phụ trợ.
- Tuyến thoát nước dưới sân đường: Sử dụng ống có thông số kỹ thuật phù hợp với chiều sâu chôn, tải trọng giao thông và kết cấu nền đường theo thiết kế.
Phạm vi áp dụng cụ thể phải căn cứ vào đường kính ống, độ cứng vòng, điều kiện địa chất, mực nước ngầm và yêu cầu vận hành. Không nên sử dụng cùng một cấu tạo nền móng và phương pháp chèn lấp cho mọi tuyến ống nếu điều kiện thực tế khác nhau.
1.3. Đặc điểm kỹ thuật ảnh hưởng đến quá trình thi công
Trong quá trình triển khai, nhà thầu cần hiểu rõ các đặc điểm của ống gân thành đôi HDPE để lựa chọn phương pháp lắp đặt phù hợp.
- Trọng lượng nhẹ: Giúp giảm công sức vận chuyển và hạ ống, nhưng cần kiểm soát nguy cơ va đập, cong võng hoặc nổi ống khi rãnh có nước.
- Khả năng chống ăn mòn: Vật liệu HDPE có khả năng chống ăn mòn tốt trong nhiều môi trường thông thường, tuy nhiên vẫn cần kiểm tra tính tương thích với hóa chất nếu tuyến dẫn nước thải đặc thù.
- Kết cấu thành gân: Tăng độ cứng vòng, nhưng không có nghĩa ống được phép chịu tải trọng tùy ý khi nền và lớp chèn lấp không đạt yêu cầu.
- Mối nối kín nước: Chất lượng mối nối phụ thuộc vào độ tương thích của phụ kiện, tình trạng gioăng, độ sạch bề mặt và chiều sâu lắp khớp.
- Yêu cầu kiểm soát cao độ: Bề mặt trong nhẵn không thể bù đắp cho độ dốc sai hoặc các điểm võng gây đọng nước trên tuyến.

2. Căn cứ lập biện pháp thi công ống gân thành đôi HDPE
2.1. Hồ sơ thiết kế và tài liệu kỹ thuật
Trước khi thi công, nhà thầu phải kiểm tra đầy đủ bản vẽ mặt bằng hệ thống thoát nước, mặt cắt dọc tuyến, mặt cắt ngang điển hình, chi tiết hố ga, điểm đấu nối và các vị trí giao cắt với hệ thống kỹ thuật khác.
Các thông tin cần xác nhận gồm đường kính danh nghĩa, đường kính ngoài, chiều dài ống, cấp độ cứng vòng, cao độ đáy, độ dốc thiết kế, chiều sâu chôn và cấu tạo lớp đệm. Với tuyến đặt dưới đường giao thông, phải kiểm tra thêm tải trọng thiết kế, chiều dày lớp phủ và yêu cầu kết cấu nền đường.
Nếu phát hiện xung đột với đường ống cấp nước, cáp điện, cáp viễn thông hoặc hệ thống PCCC, bộ phận kỹ thuật cần rà soát cao độ và đề xuất giải pháp xử lý. Mọi thay đổi về hướng tuyến, cao độ hoặc cấu tạo phải được chấp thuận theo quy trình quản lý thiết kế của dự án trước khi triển khai.
2.2. Tiêu chuẩn và yêu cầu kỹ thuật áp dụng
Việc thi công và nghiệm thu cần tuân thủ các tiêu chuẩn được hồ sơ thiết kế viện dẫn, yêu cầu của hợp đồng và hướng dẫn kỹ thuật của nhà sản xuất. Các tài liệu có thể được xem xét theo phạm vi áp dụng gồm:
- TCVN 7957 về thoát nước, mạng lưới và công trình bên ngoài: Tham khảo các yêu cầu liên quan đến hệ thống mạng lưới và công trình thoát nước.
- TCVN 4447 về công tác đất, thi công và nghiệm thu: Áp dụng cho các nội dung đào, đắp và kiểm soát công tác đất thuộc phạm vi tiêu chuẩn.
- Tiêu chuẩn sản phẩm ống nhựa: Sử dụng tiêu chuẩn phù hợp với chủng loại ống gân thành đôi HDPE được thiết kế và phê duyệt, bao gồm các yêu cầu về kích thước, độ cứng vòng và chất lượng sản phẩm.
- Chỉ dẫn kỹ thuật của nhà sản xuất: Là căn cứ quan trọng để lắp gioăng, sử dụng chất bôi trơn, kiểm soát chiều sâu lắp khớp, bảo quản và vận chuyển ống.
- Quy định an toàn lao động hiện hành: Áp dụng cho công tác đào rãnh, chống đỡ thành hố đào, vận hành máy móc, nâng hạ và làm việc trong khu vực có nguy cơ ngập nước.
Danh mục tiêu chuẩn, phiên bản áp dụng và tiêu chí nghiệm thu phải được xác nhận theo hồ sơ dự án. Không sử dụng tiêu chuẩn dành riêng cho ống bê tông để thay thế các yêu cầu kỹ thuật chuyên biệt của ống nhựa gân thành đôi.
3. Công tác chuẩn bị trước khi thi công
3.1. Chuẩn bị vật tư
Ống gân thành đôi HDPE đưa vào công trường phải đúng chủng loại, đường kính, cấp độ cứng vòng và thông số kỹ thuật được phê duyệt. Bộ phận vật tư phối hợp với kỹ thuật kiểm tra hồ sơ chất lượng, nhãn sản phẩm, chứng chỉ xuất xưởng và tình trạng ngoại quan trước khi sử dụng.
Vật tư phụ gồm gioăng cao su, phụ kiện nối, đầu chuyển tiếp, tê, cút và các chi tiết kết nối với hố ga phải được chuẩn bị đồng bộ. Gioăng cần đúng kích thước, không bị rách, chai cứng hoặc biến dạng; chất bôi trơn phải tương thích với vật liệu gioăng và được nhà sản xuất chấp thuận.
Vật liệu cát, đá hoặc vật liệu hạt sử dụng làm lớp đệm và chèn hông phải đáp ứng yêu cầu thiết kế. Không sử dụng đất lẫn rác, vật liệu hữu cơ, bùn nhão hoặc đá sắc cạnh có nguy cơ làm hư hỏng thành ống.
3.2. Chuẩn bị thiết bị thi công
Thiết bị được lựa chọn theo đường kính ống, chiều sâu rãnh, khối lượng công việc và điều kiện mặt bằng. Các thiết bị thường sử dụng gồm:
- Máy đào và xe vận chuyển đất phục vụ công tác đào rãnh, tập kết vật liệu và vận chuyển đất thừa ra khỏi công trường.
- Máy bơm nước phục vụ thoát nước tạm, hố gom và kiểm soát mực nước trong quá trình thi công tại khu vực có nước ngầm.
- Máy đầm cóc, đầm bàn hoặc thiết bị đầm phù hợp để xử lý lớp đệm, chèn hông và lấp đất theo từng lớp.
- Máy thủy bình, thiết bị trắc đạc, thước đo và dây căng tim tuyến nhằm kiểm soát cao độ, độ dốc và vị trí lắp đặt.
- Xe cẩu hoặc thiết bị nâng hạ có tải trọng phù hợp đối với các đoạn ống lớn, kèm dây đai mềm và phụ kiện nâng được kiểm tra an toàn.
Ngoài thiết bị chính, cần chuẩn bị rào chắn, biển báo, đèn cảnh báo, thang lên xuống rãnh và các phương tiện bảo vệ cá nhân theo điều kiện công trường.
3.3. Chuẩn bị nhân lực và mặt bằng
Nhân lực thi công cần được phân công rõ nhiệm vụ, gồm phụ trách kỹ thuật, trắc đạc, cán bộ an toàn, công nhân vận hành thiết bị và tổ lắp đặt đường ống. Người vận hành máy đào, thiết bị nâng hạ phải đáp ứng điều kiện năng lực và an toàn theo quy định áp dụng.
Khu vực tập kết ống phải bằng phẳng, có kê đỡ và chống lăn. Các phụ kiện, gioăng cao su được bảo quản riêng để tránh bụi bẩn, ánh nắng kéo dài hoặc các tác động làm giảm chất lượng vật liệu.
Trước khi triển khai, tổ đội phải được phổ biến bản vẽ, trình tự thi công, các điểm dừng nghiệm thu và phương án xử lý tình huống phát sinh. Chỉ tổ chức đào rãnh khi đã xác nhận mặt bằng, vật tư, thiết bị và điều kiện an toàn đáp ứng yêu cầu.

4. Định vị tim tuyến và cao độ đường ống
4.1. Định vị tim tuyến
Căn cứ bản vẽ thiết kế và các mốc tọa độ được bàn giao, bộ phận trắc đạc xác định tim tuyến, vị trí hố ga, điểm đổi hướng và điểm đấu nối. Các mốc định vị phải được bố trí tại vị trí ổn định, hạn chế nguy cơ bị máy móc hoặc hoạt động vận chuyển làm dịch chuyển.
Đối với khu vực có nhiều hệ thống kỹ thuật giao cắt, cần đánh dấu riêng từng tuyến và xác định rõ cao độ thiết kế để tránh nhầm lẫn. Công tác định vị phải được kiểm tra lại trước khi đào và khi triển khai các phân đoạn tiếp theo.
4.2. Kiểm soát cao độ và độ dốc
Cao độ đáy ống được xác định từ mốc chuẩn của dự án bằng máy thủy bình hoặc thiết bị trắc đạc phù hợp. Kỹ thuật viên kiểm tra tại đầu tuyến, cuối tuyến, hố ga, điểm đổi dốc và các vị trí có thay đổi địa hình.
Độ dốc phải tuân theo hồ sơ thiết kế, không tự ý thay đổi để thuận tiện cho thi công. Trong quá trình đặt ống, cần kiểm tra cao độ tại nhiều điểm nhằm phát hiện sớm hiện tượng võng, gãy dốc hoặc lệch tuyến.
Nếu cao độ thực tế không phù hợp với bản vẽ, nhà thầu phải kiểm tra số liệu và báo cáo đơn vị có thẩm quyền để xử lý. Không tự ý nâng hoặc hạ tuyến vì có thể ảnh hưởng đến độ sâu chôn, khả năng thoát nước và cao độ kết nối với hố ga.
5. Thi công đào rãnh đặt ống gân thành đôi HDPE
5.1. Xác định kích thước rãnh đào
Chiều rộng rãnh phải được xác định dựa trên đường kính ngoài của ống, chiều sâu chôn, điều kiện địa chất và khoảng trống cần thiết để lắp đặt, chèn hông, đầm chặt. Rãnh quá hẹp sẽ gây khó khăn trong việc đưa vật liệu xuống hai bên thân ống, trong khi rãnh quá rộng làm tăng khối lượng đào và vật liệu hoàn trả.
Đối với rãnh sâu, đất rời hoặc khu vực có nguy cơ sạt lở, cần lựa chọn mái dốc hoặc hệ chống đỡ phù hợp với điều kiện thực tế. Kích thước rãnh và phương án chống đỡ phải được xác định theo hồ sơ thiết kế, biện pháp an toàn và quy định áp dụng, không sử dụng một trị số chung cho mọi công trình.
5.2. Trình tự đào rãnh
Công tác đào rãnh được thực hiện theo từng phân đoạn để thuận tiện kiểm soát chất lượng và hạn chế thời gian mở rãnh.
- Bước 1 – Rào chắn khu vực thi công: Bố trí biển báo, rào chắn, đèn cảnh báo và phân luồng giao thông nếu cần thiết, đồng thời xác định vùng hoạt động an toàn của máy đào.
- Bước 2 – Đào đất bằng máy: Đào theo tim tuyến đã định vị, kiểm soát chiều sâu và hạn chế đào quá cao độ thiết kế. Đất đào phải được tập kết tại vị trí an toàn, không gây tải trọng bất lợi lên thành rãnh.
- Bước 3 – Chỉnh sửa đáy rãnh: Khi gần đạt cao độ thiết kế, kết hợp đào thủ công để hoàn thiện bề mặt, tránh làm xáo trộn nền đất tự nhiên.
- Bước 4 – Kiểm tra nền: Kiểm tra cao độ, độ ổn định, tình trạng nước đọng và các vị trí có đất yếu, bùn nhão hoặc hốc rỗng cần xử lý.
- Bước 5 – Nghiệm thu đáy rãnh: Chỉ tiến hành rải lớp đệm sau khi nền đã đạt yêu cầu và được nghiệm thu theo quy trình của dự án.
5.3. Kiểm soát nước và an toàn hố đào
Nước mưa và nước ngầm có thể làm sạt thành rãnh, phá hoại nền đỡ hoặc cuốn trôi vật liệu đệm. Nhà thầu cần bố trí rãnh thu nước tạm, hố gom và máy bơm phù hợp, đồng thời kiểm soát đường thoát nước để tránh ảnh hưởng đến công trình lân cận.
Không để đáy rãnh ngập nước trong thời gian dài trước khi lắp đặt. Với nền cát hoặc đất có nguy cơ mất ổn định, việc hạ nước ngầm phải được kiểm soát để hạn chế hiện tượng cuốn trôi hạt đất và gây lún khu vực xung quanh.
Nếu xuất hiện mưa lớn, sạt lở, nứt mép rãnh hoặc nước kéo theo cát, cần dừng thi công để kiểm tra và khắc phục. Chỉ tiếp tục khi nền và thành rãnh đáp ứng điều kiện an toàn.

6. Xử lý nền và thi công lớp đệm đáy ống
6.1. Xử lý nền đáy rãnh
Sau khi hoàn thành đào đất, kỹ thuật viên kiểm tra tình trạng nền tự nhiên. Nền phải ổn định, không có bùn nhão, đất hữu cơ, rác hoặc các vật liệu có khả năng phân hủy gây lún trong quá trình khai thác.
Những vị trí nền yếu cần được đánh giá và xử lý theo thiết kế. Tùy điều kiện địa chất, phương án có thể bao gồm đào thay đất, bổ sung vật liệu hạt, gia cố nền hoặc sử dụng cấu tạo nền móng chuyên biệt. Không tự ý dùng đất đào tơi xốp để bù các vị trí đào quá sâu.
6.2. Rải lớp đệm
Vật liệu lớp đệm thường là cát hoặc vật liệu hạt phù hợp với hồ sơ thiết kế và hướng dẫn nhà sản xuất. Lớp đệm được rải đều, san phẳng và kiểm tra cao độ trước khi đặt ống. Chiều dày lớp đệm phải theo thiết kế, có xét đến đường kính ống và điều kiện nền.
Bề mặt lớp đệm cần liên tục, không có hốc rỗng, gờ cứng hoặc vật sắc nhọn có thể gây tập trung ứng suất lên thân ống. Việc đầm lớp đệm phải sử dụng thiết bị phù hợp, tránh làm thay đổi cao độ và độ dốc đã thiết lập.
6.3. Hoàn thiện vị trí gối đỡ
Tại vị trí mối nối, lớp đệm cần được tạo hình phù hợp để thân ống được đỡ liên tục, không bị kê cao hoặc chịu tải tập trung tại đầu nối. Nếu cần tạo khoảng trống thao tác để lắp khớp, chỉ thực hiện trong phạm vi cần thiết và phải hoàn thiện phần đỡ sau khi kết nối xong.
Không sử dụng gạch, đá, gỗ hoặc vật kê tạm không được thiết kế chấp thuận để điều chỉnh cao độ. Những điểm tựa cứng cục bộ có thể làm tăng nguy cơ biến dạng và hư hỏng khi chèn lấp.

7. Vận chuyển và lắp đặt ống gân thành đôi HDPE
7.1. Kiểm tra ống trước khi lắp
Trước khi đưa xuống rãnh, cần kiểm tra thân ống, gân ngoài, bề mặt trong, đầu nối và phụ kiện. Các đoạn có dấu hiệu nứt, gãy gân, biến dạng bất thường hoặc hư hỏng đầu nối phải được tách riêng để đánh giá.
Với loại ống sử dụng gioăng cao su, cần kiểm tra tình trạng gioăng, độ sạch của bề mặt tiếp xúc và sự phù hợp của phụ kiện. Không lắp đặt khi đầu nối bị hư hỏng hoặc gioăng không đáp ứng yêu cầu kỹ thuật.
7.2. Vận chuyển và hạ ống xuống rãnh
Ống được vận chuyển bằng phương tiện phù hợp với chiều dài và đường kính, có kê đỡ để hạn chế võng và va đập. Khi di chuyển trong công trường, cần tránh kéo lê ống trên nền bê tông, đá hoặc vật sắc cạnh có thể làm hỏng bề mặt.
Khi hạ ống xuống rãnh, sử dụng dây đai mềm hoặc thiết bị nâng chuyên dụng, bố trí điểm nâng cân đối để hạn chế xoắn và cong võng. Không thả rơi ống, không đứng dưới tải treo và không dùng gầu máy đào đẩy mạnh vào đầu nối.
7.3. Căn chỉnh và đặt ống
Sau khi hạ xuống rãnh, công nhân đặt ống lên lớp đệm, căn chỉnh tim tuyến và cao độ theo bản vẽ. Thân ống phải được đỡ đều, không bị treo giữa hai điểm hoặc tỳ lên gờ cứng.
Trong quá trình căn chỉnh, cần sử dụng dây chuẩn và thiết bị đo cao độ để kiểm soát độ dốc. Không dùng vật kê cứng tùy tiện hoặc kéo ống theo cách làm xáo trộn lớp đệm. Sau khi đặt ổn định, kiểm tra lại vị trí và khả năng tiếp xúc của thân ống trước khi kết nối mối nối.
8. Biện pháp kết nối mối nối ống gân thành đôi HDPE
8.1. Kiểm tra và vệ sinh đầu nối
Mối nối có ảnh hưởng trực tiếp đến độ kín nước và tính ổn định của tuyến cống. Trước khi lắp, công nhân phải làm sạch bụi đất, cát và tạp chất trên đầu nong, đầu trơn và bề mặt tiếp xúc của gioăng.
Gioăng cần được kiểm tra kích thước, độ đàn hồi và tình trạng bề mặt. Không sử dụng gioăng bị rách, xoắn hoặc biến dạng. Chất bôi trơn phải tương thích với vật liệu gioăng và được nhà sản xuất chấp thuận; không tự ý thay bằng dầu mỡ hoặc hóa chất khác.
8.2. Trình tự lắp nối

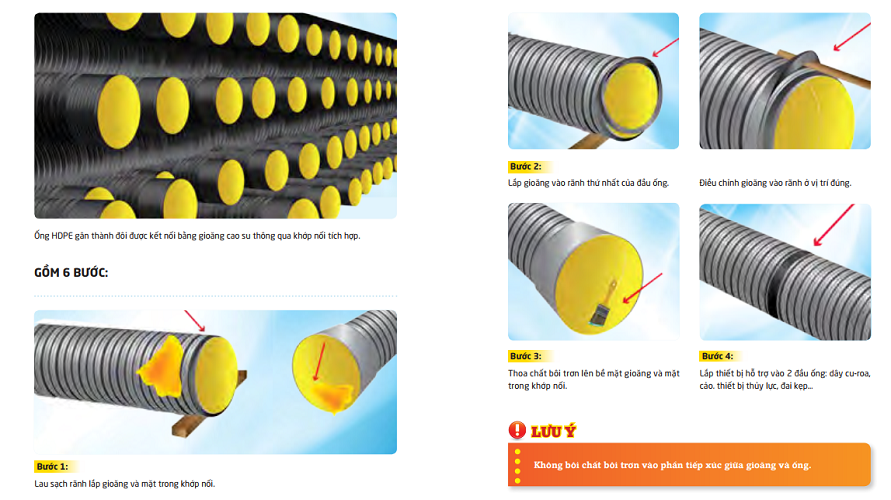

Đối với loại ống sử dụng đầu nong, đầu trơn và gioăng cao su, trình tự kết nối cơ bản gồm:
- Bước 1: Kiểm tra sự tương thích giữa ống, đầu nong, đầu trơn và gioăng, bảo đảm các thành phần thuộc hệ sản phẩm phù hợp.
- Bước 2: Làm sạch bề mặt tiếp xúc, loại bỏ đất cát và kiểm tra tình trạng đầu nối trước khi lắp.
- Bước 3: Lắp gioăng đúng vị trí theo hướng dẫn sản phẩm, bảo đảm gioăng không bị xoắn, gập hoặc lệch khỏi rãnh làm kín.
- Bước 4: Bôi trơn bằng sản phẩm được nhà sản xuất chấp thuận, sử dụng lượng phù hợp để hỗ trợ lắp khớp mà không ảnh hưởng đến vật liệu.
- Bước 5: Căn chỉnh hai đầu ống đồng trục, tránh nghiêng hoặc lệch ngang làm hỏng gioăng trong quá trình kết nối.

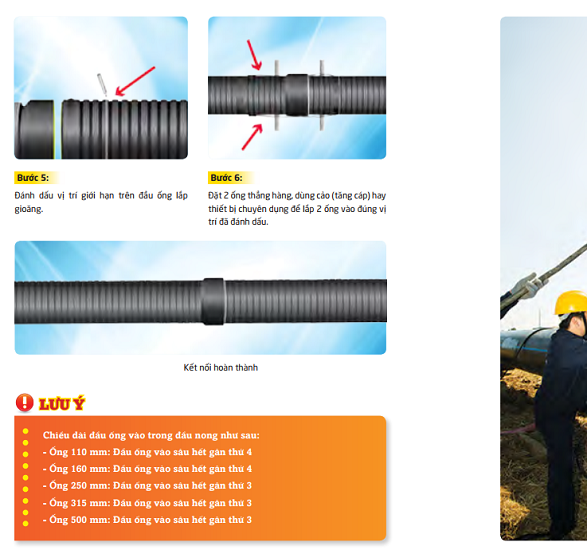

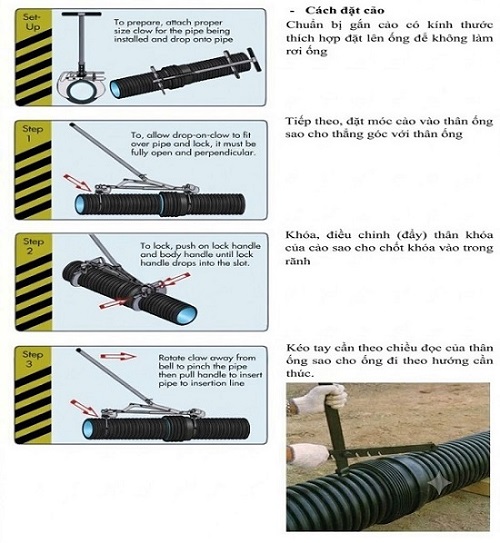

- Bước 6: Đẩy đầu trơn vào đầu nong bằng lực phù hợp và thiết bị hỗ trợ được phép sử dụng; không dùng búa đập trực tiếp hoặc gầu máy đào ép mạnh.
- Bước 7: Kiểm tra chiều sâu lắp khớp, vị trí đánh dấu nếu có, độ thẳng tuyến và tình trạng mối nối trước khi chuyển bước.
Đối với loại ống có cấu tạo nối khác, phải thực hiện theo hướng dẫn riêng của nhà sản xuất, không áp dụng máy móc quy trình nong gioăng cho mọi dòng sản phẩm.
8.3. Kết nối với hố ga
Tại vị trí xuyên thành hố ga, đường ống phải được kết nối bằng cấu tạo phù hợp với vật liệu thành hố ga và yêu cầu kín nước. Có thể sử dụng đầu nối chuyên dụng, gioăng xuyên tường hoặc chi tiết kết nối được thiết kế riêng.
Không chèn kín tùy tiện bằng vữa cứng nếu cấu tạo được phê duyệt yêu cầu khả năng thích ứng với chuyển vị. Sau khi kết nối, cần kiểm tra cao độ đáy tại cửa vào và cửa ra, tránh hình thành gờ cản dòng chảy hoặc điểm đọng nước.

9. Thi công chèn hông và lấp phủ ống
9.1. Chèn vật liệu dưới hai bên thân ống
Sau khi lắp đặt và kiểm tra mối nối, công nhân đưa vật liệu chèn vào các khoảng trống dưới hai bên thân ống. Đây là khu vực dễ xuất hiện hốc rỗng nếu chỉ đổ vật liệu từ phía trên mà không phân bố đều.
Vật liệu chèn phải phù hợp với thiết kế, không chứa đá lớn, gạch vỡ hoặc vật sắc nhọn có thể gây tập trung lực lên gân ống. Đối với ống đường kính lớn, cần chia khu vực chèn thành từng đoạn nhỏ để kiểm soát chất lượng và bảo đảm vật liệu tiếp cận được vùng dưới hai bên thân ống.
9.2. Đầm chặt vật liệu chèn hông
Vật liệu được đầm thành từng lớp với chiều dày phù hợp thiết bị và yêu cầu kỹ thuật. Hai bên thân ống phải được chèn và đầm cân đối, tránh tạo áp lực ngang không đồng đều làm đường ống dịch chuyển hoặc lệch mối nối.
Thiết bị đầm phải phù hợp với khoảng trống thao tác và chiều dày lớp phủ. Không sử dụng đầm nặng trực tiếp lên thân ống khi chưa đủ chiều dày bảo vệ theo hướng dẫn kỹ thuật.
Độ chặt yêu cầu phải căn cứ hồ sơ thiết kế. Với các tuyến đặt dưới đường giao thông, cần đặc biệt kiểm soát chất lượng vùng chèn hông vì đây là yếu tố quan trọng ảnh hưởng đến biến dạng và khả năng chịu lực của hệ thống.
9.3. Lấp phủ phía trên đỉnh ống
Sau khi chèn hông đạt yêu cầu, tiến hành lấp phủ bằng vật liệu phù hợp. Chiều dày lớp phủ ban đầu phải đáp ứng thiết kế và hướng dẫn nhà sản xuất trước khi sử dụng thiết bị đầm cơ giới nặng.
Đất được rải đều, tránh đổ thành đống lớn trực tiếp lên một vị trí gây tải trọng tập trung. Trước khi cho phép xe cơ giới di chuyển phía trên, cần xác nhận chiều dày lớp phủ và điều kiện chịu tải đã đáp ứng yêu cầu kỹ thuật.
10. Thi công lấp đất hoàn trả và phục hồi mặt bằng
10.1. Lựa chọn vật liệu lấp trả
Vật liệu lấp trả phải đáp ứng yêu cầu về thành phần, độ ẩm và khả năng đầm chặt theo hồ sơ thiết kế. Không sử dụng đất lẫn rác, đất hữu cơ, bùn nhão hoặc vật liệu có thể gây lún không đồng đều.
Đối với tuyến ống đặt dưới đường giao thông, vật liệu lấp và độ chặt từng lớp phải phù hợp với kết cấu nền đường. Nhà thầu cần phân định rõ vùng vật liệu bảo vệ ống và vùng đất lấp thông thường để tránh sử dụng sai vật liệu.
10.2. Đắp và đầm từng lớp
Đất được đắp theo từng lớp phù hợp với thiết bị đầm và yêu cầu kỹ thuật. Sau mỗi lớp, thực hiện đầm chặt và kiểm tra khi hồ sơ dự án quy định. Không đổ một lượng lớn đất vào rãnh rồi chỉ đầm trên bề mặt vì các lớp sâu có thể vẫn còn rỗng.
Tại vị trí hố ga, điểm giao cắt hoặc nơi thay đổi kết cấu nền, cần đầm lấp đồng đều để hạn chế lún cục bộ. Thiết bị đầm phải được lựa chọn sao cho không gây ảnh hưởng đến thân ống và các công trình ngầm hiện hữu.
10.3. Hoàn trả mặt bằng
Sau khi hoàn thành lấp đất, nhà thầu phục hồi bề mặt theo hiện trạng và thiết kế, bao gồm nền đất, sân bê tông, vỉa hè hoặc kết cấu mặt đường. Các lớp kết cấu phải được khôi phục đúng chủng loại vật liệu và chiều dày đã được phê duyệt.
Khu vực thi công cần được thu dọn đất thừa, vật liệu và thiết bị sau khi đáp ứng điều kiện an toàn. Các thông tin về vị trí, cao độ thực tế và thay đổi được chấp thuận phải được cập nhật vào bản vẽ hoàn công.

11. Biện pháp thi công tại các điều kiện đặc biệt
11.1. Thi công trên nền đất yếu
Nền đất yếu có thể gây lún lớn hoặc mất ổn định dưới tải trọng, làm thay đổi cao độ tuyến ống sau khi đưa vào vận hành. Khi gặp đất bùn, đất hữu cơ hoặc lớp đất có sức chịu tải thấp, cần đánh giá phạm vi xử lý theo khảo sát và chỉ dẫn thiết kế.
Tùy điều kiện thực tế, giải pháp có thể bao gồm đào thay đất, bổ sung vật liệu hạt, gia cố nền hoặc sử dụng cấu tạo nền móng đặc biệt được phê duyệt. Không tự ý tăng chiều dày cát đệm để thay thế hoàn toàn giải pháp xử lý nền yếu khi chưa có đánh giá kỹ thuật.
Tại vị trí chuyển tiếp giữa nền tốt và nền yếu, cần chú ý nguy cơ lún chênh lệch gây lệch mối nối, võng tuyến hoặc hình thành điểm trũng. Sau xử lý, phải kiểm tra cao độ và điều kiện nền trước khi đặt ống.
11.2. Thi công tại khu vực có nước ngầm cao
Nước ngầm cao có thể gây ngập rãnh, làm mất ổn định nền và tạo lực nổi lên đường ống. Nhà thầu cần bố trí phương án thoát nước phù hợp, kiểm soát hạ nước ngầm và tổ chức thi công theo từng phân đoạn.
Ống HDPE có trọng lượng tương đối nhẹ nên cần đặc biệt chú ý trong giai đoạn ống rỗng, rãnh có nước và lớp chèn lấp chưa hoàn chỉnh. Biện pháp chống nổi phải được xác định theo thiết kế khi điều kiện thực tế yêu cầu.
Nếu xuất hiện hiện tượng nước kéo theo cát, sụt nền hoặc lún công trình lân cận, phải dừng thi công để đánh giá. Không tiếp tục đặt ống trên nền đã bị phá hoại hoặc sử dụng vật liệu rời để che lấp các vị trí mất ổn định.
11.3. Thi công dưới đường giao thông
Đối với tuyến ống dưới đường giao thông, cần kiểm tra cấp độ cứng vòng, chiều sâu chôn và tải trọng thiết kế. Không mặc định rằng mọi loại ống gân thành đôi HDPE đều có thể chịu tải xe tải hoặc thiết bị nặng khi chưa xem xét điều kiện chôn lấp.
Quá trình lấp trả phải tuân thủ cấu tạo nền đường, yêu cầu đầm chặt và giới hạn tải trọng thi công. Chỉ sử dụng thiết bị lu rung hoặc đầm nặng khi lớp phủ đã đạt điều kiện an toàn theo thiết kế và hướng dẫn sản phẩm.
Nếu chiều sâu chôn nhỏ hoặc tải trọng phía trên lớn, cần có giải pháp bảo vệ bổ sung được tính toán và phê duyệt. Không tự ý thay đổi cấu tạo xung quanh ống vì có thể làm thay đổi sự phân bố tải trọng.
11.4. Thi công tại vị trí giao cắt công trình ngầm
Khi tuyến thoát nước giao cắt với cáp điện, cáp viễn thông, đường ống cấp nước hoặc hệ thống kỹ thuật hiện hữu, cần xác định vị trí và cao độ thực tế trước khi đào. Khoảng cách an toàn phải tuân theo hồ sơ thiết kế và quy định của đơn vị quản lý hệ thống.
Tại khu vực nhạy cảm, có thể cần kết hợp đào thủ công để kiểm tra và bảo vệ công trình hiện hữu. Không tự ý di dời hoặc thay đổi cao độ các hệ thống đang hoạt động khi chưa được chấp thuận.
Sau khi lắp đặt, cần kiểm tra lại vị trí giao cắt và cập nhật thông tin vào hồ sơ hoàn công nhằm hỗ trợ công tác quản lý, sửa chữa và bảo trì.
12. Kiểm tra và nghiệm thu hệ thống thoát nước HDPE
12.1. Nghiệm thu vật liệu đầu vào
Trước khi lắp đặt, nhà thầu và tư vấn giám sát kiểm tra hồ sơ chất lượng, chủng loại, đường kính, cấp độ cứng vòng và tình trạng ngoại quan của ống. Gioăng, phụ kiện và vật liệu chèn lấp cũng phải đáp ứng các yêu cầu đã được phê duyệt.
Các đoạn ống có dấu hiệu nứt, gãy gân, biến dạng hoặc hư hỏng đầu nối phải được tách riêng để đánh giá. Không đưa vật tư chưa được chấp thuận vào thi công đại trà.
12.2. Nghiệm thu nền và lớp đệm
Trước khi đặt ống, cần kiểm tra cao độ đáy rãnh, độ dốc, tình trạng nền, chiều dày lớp đệm và chất lượng vật liệu. Những vị trí có bùn nhão, nước đọng hoặc nền bị xáo trộn phải được xử lý trước khi chuyển bước.
Nếu hồ sơ yêu cầu kiểm tra độ chặt, thí nghiệm phải được thực hiện theo phương pháp và tần suất quy định. Kết quả nghiệm thu được lưu giữ làm căn cứ triển khai lắp đặt đường ống.
12.3. Kiểm tra tim tuyến, cao độ và mối nối
Sau khi lắp đặt từng phân đoạn, cần kiểm tra tim tuyến, cao độ đáy, độ dốc và độ thẳng. Các mối nối phải được kiểm tra tình trạng lắp khớp, độ kín và dấu hiệu lệch hoặc biến dạng bất thường.
Nếu thiết kế yêu cầu đo độ biến dạng đường kính, giới hạn chấp nhận và phương pháp kiểm tra phải được xác định theo tiêu chuẩn sản phẩm, hồ sơ thiết kế và chỉ dẫn kỹ thuật được phê duyệt.
12.4. Kiểm tra độ kín và khả năng thoát nước
Tùy yêu cầu dự án, có thể kiểm tra độ kín bằng nước, phương pháp thử khác được chấp thuận hoặc kiểm tra vận hành bằng nước. Phương pháp thử phải phù hợp với hệ thống thoát nước trọng lực, cấu tạo mối nối và điều kiện thực tế.
Đối với hệ thống thoát nước mưa, cần kiểm tra sự thông suốt của tuyến, khả năng dẫn nước và các điểm đọng nước bất thường. Đối với hệ thống thoát nước thải, phải chú trọng độ kín mối nối nhằm hạn chế rò rỉ ra môi trường hoặc nước ngầm xâm nhập vào đường ống.
Không tự ý áp dụng áp lực thử của đường ống cấp nước cho đường cống thoát nước trọng lực. Tất cả các phép thử phải tuân thủ phương pháp được quy định trong hồ sơ dự án hoặc được tư vấn giám sát chấp thuận.
12.5. Hồ sơ nghiệm thu và hoàn công
Hồ sơ nghiệm thu cần bao gồm tài liệu chất lượng vật liệu, biên bản nghiệm thu nền và lớp đệm, biên bản lắp đặt đường ống, kết quả kiểm tra mối nối, kết quả thử nghiệm và hồ sơ hoàn trả mặt bằng.
Bản vẽ hoàn công thể hiện tuyến ống, đường kính, cao độ, độ dốc, vị trí hố ga, các điểm giao cắt và những thay đổi đã được chấp thuận. Hình ảnh các công đoạn trước khi chôn lấp cần được lưu giữ theo yêu cầu dự án để phục vụ công tác quản lý và bảo trì.
13. Các lỗi thường gặp và biện pháp khắc phục
13.1. Đường ống bị võng hoặc sai độ dốc
Nguyên nhân thường gặp là nền đỡ không đồng đều, lớp đệm bị lún hoặc vật liệu chèn lấp không đạt yêu cầu. Tình trạng này có thể gây đọng nước, giảm khả năng thoát nước và làm tăng nguy cơ tích tụ cặn.
Biện pháp phòng ngừa là kiểm tra cao độ theo từng phân đoạn, hoàn thiện lớp đệm và kiểm soát chặt quá trình chèn lấp. Nếu phát hiện sai lệch sau lắp đặt, cần đánh giá phạm vi ảnh hưởng và điều chỉnh tuyến theo quy trình được chấp thuận.
13.2. Mối nối bị rò rỉ
Mối nối có thể rò rỉ do gioăng lắp sai vị trí, bề mặt tiếp xúc bám cát, đầu ống bị lệch hoặc phụ kiện không tương thích. Để hạn chế sự cố, cần vệ sinh đầu nối, kiểm tra gioăng và căn chỉnh hai đầu ống trước khi lắp.
Những mối nối nghi ngờ phải được kiểm tra và xử lý trước khi chèn lấp. Không dùng vật liệu trám tùy tiện để che dấu vị trí rò rỉ khi chưa xác định được nguyên nhân.
13.3. Ống bị biến dạng sau khi lấp đất
Biến dạng quá mức thường liên quan đến chèn hông không đạt độ chặt, vật liệu không phù hợp, chiều dày lớp phủ chưa đủ hoặc cấp độ cứng vòng không đáp ứng điều kiện sử dụng.
Nhà thầu cần kiểm soát vật liệu bao quanh ống, đầm từng lớp và tuân thủ giới hạn sử dụng thiết bị cơ giới. Nếu phát hiện biến dạng bất thường, cần đánh giá mức độ ảnh hưởng trước khi tiếp tục lấp đất hoặc đưa hệ thống vào vận hành.
13.4. Ống bị nổi hoặc dịch chuyển
Hiện tượng nổi ống thường xảy ra khi rãnh ngập nước, ống còn rỗng và lớp chèn lấp chưa hoàn chỉnh. Biện pháp phòng ngừa là tổ chức thi công theo phân đoạn, duy trì thoát nước và áp dụng giải pháp chống nổi theo thiết kế khi cần thiết.
Không tự ý đổ vật liệu nặng lên một đoạn ống để giữ ống xuống vì có thể tạo tải trọng tập trung, gây biến dạng hoặc hư hỏng mối nối.
13.5. Sạt lở thành rãnh và phá hoại nền
Mưa lớn, nước ngầm cao và việc tập kết đất sát mép rãnh có thể làm mất ổn định khu vực đào. Nhà thầu cần bố trí hệ thống thoát nước tạm, chống đỡ thành rãnh khi cần và kiểm soát tải trọng gần mép đào.
Sau khi xảy ra ngập hoặc sạt lở, phải kiểm tra lại nền, lớp đệm và tuyến ống trước khi tiếp tục thi công. Không đặt ống lên nền đã bị phá hoại hoặc chưa được nghiệm thu.
14. Biện pháp an toàn lao động và bảo vệ môi trường
14.1. An toàn khi đào rãnh
Trước khi đào, cần khảo sát công trình ngầm và xác định phương án bảo vệ. Rãnh đào phải có mái dốc hoặc hệ chống đỡ phù hợp với độ sâu, địa chất và điều kiện hiện trường. Không để người lao động làm việc trong rãnh có dấu hiệu nứt, trượt hoặc mất ổn định.
Lối lên xuống phải được bố trí thuận tiện, đất đào và thiết bị đặt ở vị trí an toàn. Khi có mưa lớn, nước dâng hoặc xuất hiện biến dạng thành rãnh, phải dừng công việc và đưa người ra khỏi khu vực nguy hiểm để kiểm tra.
14.2. An toàn khi nâng hạ ống
Khu vực nâng hạ phải được kiểm soát, không để người đứng dưới tải treo hoặc đi vào vùng hoạt động của thiết bị. Dây đai, phụ kiện nâng và thiết bị phải được kiểm tra trước khi sử dụng.
Công nhân cần sử dụng đầy đủ phương tiện bảo vệ cá nhân, gồm mũ bảo hộ, giày an toàn, găng tay và áo phản quang phù hợp. Khi đưa ống vào rãnh, cần tránh đặt tay tại các vị trí có nguy cơ kẹp giữa ống và thành rãnh.
14.3. Kiểm soát giao thông và môi trường
Đối với công trình nằm trong khu dân cư hoặc đường nội bộ, cần bố trí rào chắn, biển báo và đèn cảnh báo. Không để đất đào, vật liệu hoặc thiết bị cản trở giao thông và đường tiếp cận dành cho phương tiện khẩn cấp.
Đất thừa phải được vận chuyển đến vị trí được phép. Nước bơm từ rãnh cần được kiểm soát trước khi xả, hạn chế cuốn theo bùn cát gây tắc hệ thống thoát nước hiện hữu. Nhà thầu cũng cần kiểm soát bụi, tiếng ồn, chất thải xây dựng và vệ sinh mặt bằng sau mỗi ca thi công.
15. Tổ chức quản lý chất lượng và tiến độ
15.1. Phân chia phân đoạn thi công
Nhà thầu nên chia tuyến thành các phân đoạn phù hợp với mặt bằng, năng lực nhân lực, thiết bị và điều kiện vận chuyển. Mỗi phân đoạn cần có kế hoạch cụ thể về đào rãnh, xử lý nền, lắp đặt ống, kiểm tra mối nối, chèn lấp và hoàn trả.
Không nên đào mở khối lượng lớn khi chưa bảo đảm đủ vật tư và thiết bị để hoàn thiện. Với khu vực có nguy cơ ngập, sạt lở hoặc ảnh hưởng giao thông, cần ưu tiên phân đoạn ngắn để kiểm soát chất lượng và an toàn.
15.2. Kiểm soát các điểm dừng kỹ thuật
Các điểm dừng nghiệm thu cần được xác định trong kế hoạch kiểm tra chất lượng, bao gồm:
- Nghiệm thu tim tuyến, cao độ và đáy rãnh trước khi rải lớp đệm.
- Nghiệm thu nền và lớp đệm trước khi đặt ống.
- Kiểm tra thân ống, gioăng và mối nối sau khi lắp đặt.
- Nghiệm thu cao độ, độ dốc và vị trí đấu nối trước khi chèn lấp.
- Kiểm tra vật liệu, độ chặt và chiều dày vùng bảo vệ ống trước khi hoàn trả.
- Nghiệm thu kết quả thử nghiệm, hồ sơ hoàn công và các yêu cầu bàn giao theo hợp đồng.
Việc tuân thủ các điểm dừng kỹ thuật giúp phát hiện sai sót sớm, hạn chế đào mở lại và bảo đảm có đầy đủ bằng chứng về chất lượng công trình.
15.3. Quản lý hồ sơ và phối hợp các bộ môn
Hồ sơ thi công cần được cập nhật thường xuyên, bao gồm bản vẽ được phê duyệt, nhật ký thi công, phiếu kiểm tra vật liệu, biên bản nghiệm thu, kết quả thí nghiệm và bản vẽ hoàn công. Mọi thay đổi về tuyến, cao độ hoặc vật liệu phải được phê duyệt theo đúng thẩm quyền.
Đối với công trình có nhiều hệ thống kỹ thuật ngầm, bộ phận thi công thoát nước cần phối hợp với các đội điện, cấp nước, PCCC và viễn thông. Sự phối hợp ngay từ đầu giúp hạn chế xung đột cao độ, giảm đào lại và tạo điều kiện thuận lợi cho công tác bảo trì sau này.
16. Kết luận
Biện pháp thi công ống gân thành đôi HDPE là cơ sở quan trọng để tổ chức lắp đặt hệ thống thoát nước đúng thiết kế, bảo đảm độ dốc, độ kín mối nối và khả năng chịu lực của tuyến cống. Quá trình thi công cần được kiểm soát đồng bộ từ khảo sát, định vị, đào rãnh, xử lý nền, rải lớp đệm đến kết nối đường ống, chèn hông và lấp đất hoàn trả.
Để hệ thống vận hành ổn định lâu dài, nhà thầu phải lựa chọn đúng loại ống, kiểm soát chất lượng vật liệu bao quanh, đầm chặt cân đối hai bên và thực hiện đầy đủ các bước kiểm tra nghiệm thu. Những khu vực nền yếu, nước ngầm cao, giao cắt công trình ngầm hoặc đặt ống dưới đường giao thông cần có phương án riêng phù hợp với điều kiện thực tế.
Việc tuân thủ hồ sơ thiết kế, tiêu chuẩn áp dụng và hướng dẫn của nhà sản xuất sẽ giúp hạn chế nguy cơ lún lệch, biến dạng, rò rỉ và tắc nghẽn. Đây cũng là cơ sở để nhà thầu nâng cao chất lượng thi công, tối ưu chi phí bảo trì và bảo đảm hiệu quả sử dụng của hệ thống thoát nước trong suốt vòng đời công trình.
TẢI BIÊN PHÁP THI CÔNG ỐNG GÂN THÀNH ĐÔI HDPE CHO HỆ THỐNG THOÁT NƯỚC
BIỆN PHÁP THI CÔNG GÂN THÀNH ĐÔI
XEM THÊM CÁC BIỆN PHÁP THI CÔNG VỀ CẤP THOÁT NƯỚC: THI CÔNG LẮP ĐẶT HỆ THỐNG CẤP THOÁT NƯỚC
LIÊN HỆ
Công ty TNHH Kỹ Thuật Công Nghệ Triều Minh cung cấp các giải pháp thi công cơ điện và hạ tầng kỹ thuật cho công trình dân dụng, nhà xưởng, khu công nghiệp, khu thương mại và các dự án xây dựng. Trong phạm vi hệ thống thoát nước, việc lựa chọn vật liệu, xây dựng biện pháp thi công và tổ chức nghiệm thu cần được thực hiện phù hợp với quy mô, công năng và điều kiện thực tế của từng dự án.
Các công việc có thể bao gồm khảo sát tuyến, phối hợp bản vẽ, thi công đường ống thoát nước, lắp đặt hố ga, kết nối hệ thống và hoàn thiện hồ sơ nghiệm thu theo phạm vi hợp đồng. Phương án kỹ thuật được xây dựng trên cơ sở hồ sơ thiết kế, yêu cầu của chủ đầu tư và điều kiện thi công tại hiện trường.
Nếu cần triển khai hệ thống thoát nước mưa, thoát nước thải hoặc hạ tầng kỹ thuật cho nhà xưởng và công trình thương mại, chủ đầu tư có thể liên hệ Triều Minh để trao đổi phạm vi công việc, tiến độ và yêu cầu kỹ thuật.
CÔNG TY TNHH KỸ THUẬT CÔNG NGHỆ TRIỀU MINH
ĐỊA CHỈ: 109 NGUYỄN THỊ NHUNG. P. HIỆP BÌNH, TP. HỒ CHÍ MINH
MAIL: TRIEUMINH@TRIEUMINH.COM
WEB: http://Trieuminh.com
ĐIỆN THOẠI (ZALO): 0976.422.223
Xem thêm
- THI CÔNG CẤP THOÁT NƯỚC
- GIÁ THI CÔNG ĐIỆN NƯỚC 2026
- THI CÔNG ĐIỆN NƯỚC TPHCM VÀ CÁC TỈNH
- CÔNG TY CƠ ĐIỆN TPHCM-NHÀ THẦU CƠ ĐIỆN TRIỀU MINH
- 10 LƯU Ý KHI THI CÔNG CẤP THOÁT NƯỚC HẠ TẦNG
- CHỈ DẪN KỸ THUẬT HỆ THỐNG CẤP THOÁT NƯỚC
- HƯỚNG DẪN VẬN HÀNH CẤP THOÁT NƯỚC TÒA NHÀ
- GIỚI THIỆU CÔNG TY TRIỀU MINH- NHÀ THẦU CƠ ĐIỆN
- FANPAGE TRIỀU MINH
