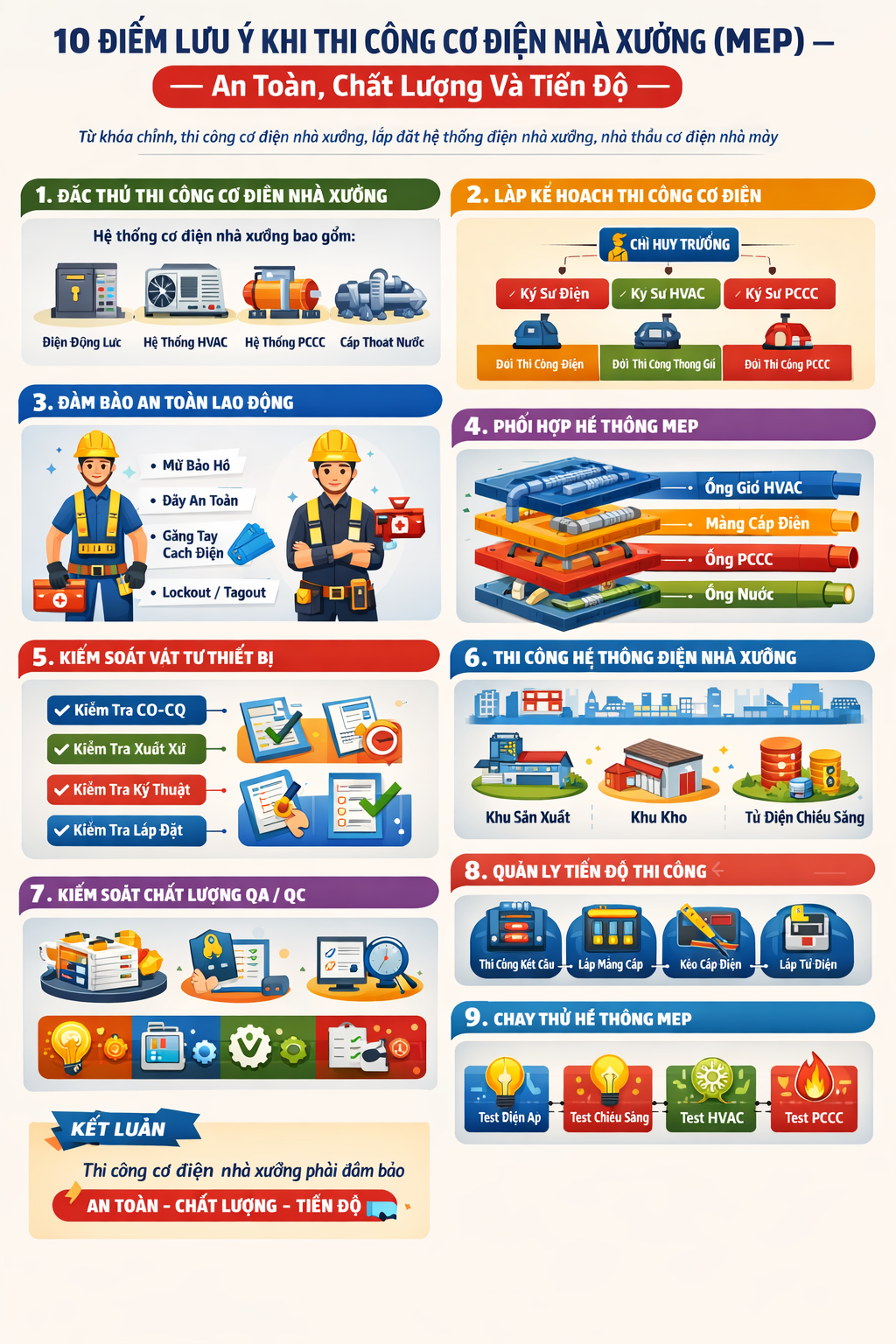

10 ĐIỂM LƯU Ý KHI THI CÔNG ĐIỆN NHÀ XƯỞNG
1. Đặc thù thi công cơ điện nhà xưởng
Thi công cơ điện nhà xưởng là một hạng mục quan trọng trong các dự án nhà máy và khu công nghiệp. Hệ thống cơ điện (MEP) đóng vai trò cung cấp năng lượng, thông gió, cấp thoát nước và đảm bảo an toàn cho quá trình sản xuất.
Khác với các công trình dân dụng như nhà ở hay văn phòng, thi công cơ điện nhà xưởng có nhiều đặc điểm riêng biệt. Quy mô công trình thường rất lớn và chiều cao mái có thể từ 8 đến 15 mét. Hệ thống điện phục vụ sản xuất thường có công suất lớn và yêu cầu kỹ thuật cao.
Table of Contents
ToggleCác hệ thống cơ điện phổ biến trong nhà xưởng bao gồm:
-
Hệ thống điện động lực
-
Hệ thống chiếu sáng công nghiệp
-
Hệ thống HVAC (thông gió và điều hòa không khí)
-
Hệ thống phòng cháy chữa cháy (PCCC)
-
Hệ thống cấp thoát nước
-
Hệ thống điện nhẹ
Nếu việc thi công cơ điện nhà xưởng không được thực hiện đúng tiêu chuẩn, nhà máy có thể gặp nhiều vấn đề như mất an toàn điện, tiêu hao năng lượng lớn hoặc gián đoạn hoạt động sản xuất.
Sơ đồ hệ thống cơ điện nhà xưởng
-
Sơ đồ hệ thống điện nhà xưởng

2. Lập kế hoạch tổ chức thi công cơ điện
Một dự án thi công MEP nhà xưởng thường có nhiều hạng mục được thực hiện đồng thời. Các hệ thống kỹ thuật khác nhau phải được lắp đặt trong cùng một không gian.
Nếu không có kế hoạch tổ chức thi công hợp lý, công trình có thể gặp nhiều vấn đề như xung đột giữa các hệ thống, chậm tiến độ hoặc phát sinh chi phí không cần thiết.
Các bước lập kế hoạch thi công cơ điện thường bao gồm:
-
Phân chia khu vực thi công.
-
Lập tiến độ cho từng hạng mục.
-
Phân công nhân sự kỹ thuật.
-
Chuẩn bị vật tư và thiết bị.
Một kế hoạch thi công chi tiết sẽ giúp dự án triển khai hiệu quả và giảm thiểu rủi ro trong quá trình thi công.

Trong các dự án thi công cơ điện nhà xưởng, an toàn lao động luôn được xem là yếu tố quan trọng hàng đầu vì công việc MEP thường liên quan trực tiếp đến hệ thống điện công suất lớn, thiết bị cơ khí nặng và các hạng mục thi công trên cao. Chỉ cần một sai sót nhỏ trong quá trình thi công cũng có thể gây ra tai nạn nghiêm trọng, ảnh hưởng đến con người, thiết bị và tiến độ toàn bộ dự án.
Đặc thù của công trình nhà xưởng là khối lượng thi công lớn, không gian rộng và nhiều hạng mục được triển khai đồng thời. Công nhân thường phải làm việc trên giàn giáo, xe nâng người hoặc khu vực có hệ thống điện đang vận hành. Vì vậy, công tác quản lý an toàn cần được thực hiện chặt chẽ ngay từ giai đoạn chuẩn bị thi công cho đến khi hoàn thành dự án.
Các nguy cơ mất an toàn phổ biến trong quá trình thi công cơ điện nhà xưởng bao gồm:
- Nguy cơ điện giật khi thi công hệ thống điện động lực, đấu nối tủ điện hoặc kéo cáp điện trung thế và hạ thế trong điều kiện không đảm bảo an toàn.
- Tai nạn ngã cao khi lắp đặt máng cáp, ống gió HVAC, hệ thống chiếu sáng hoặc thiết bị cơ điện trên cao tại khu vực mái và trần kỹ thuật.
- Tai nạn do thiết bị nâng hạ như xe cẩu, xe nâng hoặc pa lăng trong quá trình vận chuyển và lắp đặt thiết bị nặng.
- Nguy cơ cháy nổ khi thi công hàn cắt kim loại hoặc làm việc gần khu vực chứa vật liệu dễ cháy.
- Va chạm giữa các đội thi công khi nhiều hạng mục được triển khai đồng thời trong cùng một khu vực.
Để đảm bảo an toàn lao động, công trường cần trang bị đầy đủ thiết bị bảo hộ cá nhân cho toàn bộ công nhân và kỹ sư thi công như:
- Mũ bảo hộ đạt tiêu chuẩn giúp bảo vệ phần đầu khỏi các vật rơi hoặc va đập trong quá trình làm việc.
- Dây an toàn toàn thân được sử dụng khi thi công trên cao nhằm hạn chế nguy cơ té ngã.
- Giày bảo hộ chống trơn trượt và chống đinh giúp đảm bảo an toàn khi di chuyển trong khu vực công trường.
- Găng tay cách điện dùng khi thao tác với hệ thống điện hoặc thiết bị có điện áp cao.
- Kính bảo hộ và khẩu trang giúp bảo vệ mắt và hệ hô hấp trong quá trình hàn cắt hoặc thi công cơ khí.
Ngoài việc trang bị bảo hộ lao động, công trường cũng cần tuân thủ nghiêm ngặt các quy trình an toàn điện và an toàn thi công. Trước khi thực hiện công việc liên quan đến hệ thống điện, nguồn điện phải được cô lập hoàn toàn và treo bảng cảnh báo nhằm tránh trường hợp đóng điện ngoài ý muốn. Các thiết bị đo điện chuyên dụng cần được sử dụng để kiểm tra tình trạng hệ thống trước khi thao tác thực tế.
Bên cạnh đó, công tác huấn luyện an toàn lao động định kỳ cho công nhân cũng đóng vai trò rất quan trọng. Người lao động cần được hướng dẫn đầy đủ về quy trình làm việc an toàn, biện pháp xử lý sự cố và kỹ năng sơ cứu cơ bản khi xảy ra tai nạn.
Việc đảm bảo an toàn lao động không chỉ giúp bảo vệ sức khỏe và tính mạng người lao động mà còn góp phần duy trì tiến độ thi công ổn định, hạn chế sự cố phát sinh và nâng cao uy tín của đơn vị thi công cơ điện nhà xưởng.
4. Phối hợp hệ thống MEP trong nhà xưởng
Trong các công trình nhà xưởng hiện đại, hệ thống MEP bao gồm điện, điều hòa thông gió, cấp thoát nước, PCCC và hệ thống kỹ thuật phụ trợ thường được lắp đặt tập trung tại khu vực trần kỹ thuật hoặc không gian phía trên dây chuyền sản xuất. Do số lượng hệ thống rất lớn và mật độ bố trí cao nên việc phối hợp giữa các bộ môn MEP là yếu tố cực kỳ quan trọng nhằm đảm bảo khả năng thi công, vận hành và bảo trì sau này.
Các hệ thống cơ điện phổ biến trong nhà xưởng thường bao gồm:
- Hệ thống ống gió HVAC phục vụ điều hòa không khí và thông gió nhà xưởng.
- Hệ thống máng cáp điện động lực và điện điều khiển.
- Hệ thống ống chữa cháy sprinkler và hệ thống PCCC.
- Hệ thống ống cấp thoát nước và khí nén.
- Hệ thống chiếu sáng và hệ thống treo thiết bị kỹ thuật.
Nếu không có sự phối hợp hợp lý giữa các hệ thống ngay từ giai đoạn thiết kế và triển khai bản vẽ shopdrawing, rất dễ xảy ra tình trạng xung đột kỹ thuật giữa các tuyến ống, máng cáp hoặc thiết bị cơ điện. Điều này có thể dẫn đến việc phải thay đổi thiết kế trong quá trình thi công, làm tăng chi phí phát sinh và ảnh hưởng trực tiếp đến tiến độ dự án.
Một số xung đột thường gặp trong thi công MEP nhà xưởng gồm:
- Máng cáp điện giao cắt với hệ thống ống gió HVAC hoặc ống PCCC.
- Không đủ cao độ kỹ thuật để bố trí toàn bộ hệ thống trên trần.
- Vị trí treo thiết bị bị chồng lấn với kết cấu thép hoặc dầm nhà xưởng.
- Thiếu không gian bảo trì và vận hành thiết bị sau khi hoàn thiện.
Hiện nay, nhiều dự án nhà xưởng quy mô lớn sử dụng mô hình BIM 3D để mô phỏng toàn bộ hệ thống cơ điện trước khi thi công thực tế. Công nghệ BIM giúp kỹ sư phát hiện sớm các xung đột kỹ thuật giữa các hệ thống, đồng thời hỗ trợ tối ưu hướng tuyến và không gian kỹ thuật.
Việc ứng dụng BIM trong thi công MEP mang lại nhiều lợi ích như:
- Giảm xung đột kỹ thuật trong quá trình thi công.
- Tối ưu không gian lắp đặt trên trần kỹ thuật.
- Giảm khối lượng chỉnh sửa và phát sinh tại công trường.
- Hỗ trợ bóc tách khối lượng và quản lý vật tư chính xác hơn.
- Nâng cao chất lượng và tính thẩm mỹ của công trình sau khi hoàn thiện.
Một hệ thống MEP được phối hợp tốt sẽ giúp quá trình thi công diễn ra thuận lợi hơn, giảm thời gian xử lý sự cố tại công trường và đảm bảo khả năng vận hành ổn định lâu dài cho nhà xưởng.
5. Kiểm soát vật tư thiết bị trong thi công MEP
Trong các dự án thi công cơ điện nhà xưởng, chi phí vật tư và thiết bị thường chiếm tỷ trọng rất lớn trong tổng giá trị hợp đồng. Vì vậy, việc kiểm soát chất lượng vật tư đầu vào là yêu cầu bắt buộc nhằm đảm bảo hệ thống cơ điện đáp ứng tiêu chuẩn kỹ thuật và vận hành ổn định sau khi đưa vào sử dụng.
Nếu sử dụng vật tư kém chất lượng hoặc không đúng thông số thiết kế, hệ thống có thể xảy ra sự cố trong quá trình vận hành như quá nhiệt, sụt áp, rò rỉ hoặc cháy nổ, gây ảnh hưởng nghiêm trọng đến hoạt động sản xuất của nhà máy.
Các vật tư và thiết bị chính cần được kiểm tra kỹ lưỡng bao gồm:
- Cáp điện động lực và cáp điều khiển.
- Tủ điện phân phối và tủ điều khiển.
- Máng cáp, thang cáp và phụ kiện treo đỡ.
- Ống thép luồn dây điện và hệ thống conduit.
- Thiết bị PCCC như đầu phun sprinkler, van và máy bơm chữa cháy.
- Thiết bị HVAC như AHU, FCU, quạt thông gió và vật tư cách nhiệt.
Quy trình kiểm soát vật tư trong thi công cơ điện thường bao gồm nhiều bước nhằm đảm bảo chất lượng đồng bộ trước khi đưa vào lắp đặt.
Các bước kiểm soát vật tư thiết bị
- Kiểm tra chứng chỉ CO – CQ nhằm xác nhận nguồn gốc xuất xứ và chất lượng sản phẩm theo tiêu chuẩn của nhà sản xuất.
- Kiểm tra nhãn mác, model và xuất xứ thiết bị để đảm bảo đúng chủng loại được phê duyệt trong hồ sơ vật tư.
- Kiểm tra thông số kỹ thuật như công suất, tiết diện dây dẫn, cấp bảo vệ IP hoặc tiêu chuẩn chống cháy nhằm đảm bảo phù hợp với thiết kế.
- Kiểm tra ngoại quan thiết bị trước khi lắp đặt nhằm phát hiện hư hỏng, móp méo hoặc sai sót trong quá trình vận chuyển.
- Lập biên bản nghiệm thu vật tư đầu vào trước khi đưa vào thi công thực tế.
Việc kiểm soát vật tư chặt chẽ không chỉ giúp nâng cao chất lượng hệ thống cơ điện mà còn giảm thiểu rủi ro phát sinh trong quá trình vận hành, đồng thời hạn chế chi phí sửa chữa hoặc thay thế thiết bị về sau.
6. Thi công hệ thống điện nhà xưởng
Hệ thống điện là hạng mục quan trọng nhất trong thi công cơ điện nhà máy vì đây là nguồn cung cấp năng lượng cho toàn bộ dây chuyền sản xuất và hệ thống kỹ thuật trong công trình. Một hệ thống điện được thiết kế và thi công đúng tiêu chuẩn sẽ giúp nhà máy vận hành ổn định, tiết kiệm năng lượng và đảm bảo an toàn trong quá trình sử dụng.
Hệ thống điện nhà xưởng thường bao gồm:
- Hệ thống điện trung thế và trạm biến áp.
- Hệ thống điện động lực cấp nguồn cho máy móc sản xuất.
- Hệ thống điện chiếu sáng nhà xưởng và văn phòng.
- Hệ thống tủ điện phân phối MDB, DB và tủ điều khiển.
- Hệ thống tiếp địa và chống sét.
- Hệ thống điện dự phòng máy phát điện hoặc UPS.
Khi thi công hệ thống điện nhà xưởng, cần đặc biệt lưu ý đến việc phân vùng phụ tải điện nhằm đảm bảo khả năng vận hành ổn định cho từng khu vực sản xuất.
Các khu vực như:
- Khu sản xuất chính.
- Khu văn phòng điều hành.
- Khu kho hàng và logistics.
- Khu vực máy móc công suất lớn.
đều cần được tính toán tải điện riêng để tránh tình trạng quá tải hoặc mất ổn định điện áp trong quá trình vận hành.
Ngoài ra, vị trí lắp đặt tủ điện cần được bố trí hợp lý để thuận tiện cho việc thao tác, kiểm tra và bảo trì thiết bị sau này. Tủ điện phải được đặt tại khu vực khô ráo, thông thoáng và đảm bảo khoảng cách an toàn theo tiêu chuẩn kỹ thuật điện.
Một yếu tố quan trọng khác là tối ưu chiều dài tuyến cáp điện và lựa chọn tiết diện dây dẫn phù hợp nhằm giảm sụt áp trên đường dây và hạn chế tổn hao điện năng. Việc tính toán đúng tiết diện dây dẫn cũng giúp nâng cao tuổi thọ thiết bị và đảm bảo an toàn cho toàn bộ hệ thống điện nhà xưởng.
7. Quản lý tiến độ thi công cơ điện nhà xưởng
Trong các dự án thi công cơ điện nhà xưởng, tiến độ luôn là yếu tố được chủ đầu tư đặc biệt quan tâm vì thời gian hoàn thành công trình thường ảnh hưởng trực tiếp đến kế hoạch lắp đặt dây chuyền sản xuất và thời điểm đưa nhà máy vào hoạt động. Nếu tiến độ thi công MEP bị chậm, toàn bộ dự án có thể bị kéo dài, làm phát sinh nhiều chi phí về nhân công, thiết bị và quản lý vận hành.
Đặc thù của công tác thi công cơ điện là có nhiều hạng mục triển khai đồng thời và phụ thuộc lẫn nhau. Vì vậy, việc lập kế hoạch thi công chi tiết và kiểm soát tiến độ thường xuyên là yêu cầu bắt buộc nhằm đảm bảo dự án được triển khai đúng kế hoạch.
Một dự án MEP nhà xưởng thường được triển khai theo trình tự cơ bản như sau:
7.1 Lắp đặt hệ thống giá đỡ và support
Đây là công việc đầu tiên trong quá trình thi công cơ điện trên trần kỹ thuật. Hệ thống giá đỡ được sử dụng để treo máng cáp, ống gió, ống PCCC và các thiết bị cơ điện khác.
Trong quá trình thi công support cần lưu ý:
- Xác định chính xác cao độ và vị trí lắp đặt theo bản vẽ shopdrawing.
- Sử dụng vật liệu đúng tiêu chuẩn về độ dày và khả năng chịu tải.
- Đảm bảo khoảng cách treo phù hợp nhằm tránh võng hoặc rung lắc hệ thống sau khi vận hành.
- Sơn chống gỉ hoặc mạ kẽm nhằm tăng tuổi thọ thiết bị trong môi trường nhà xưởng.
7.2 Lắp đặt máng cáp và hệ thống ống kỹ thuật
Sau khi hoàn thành hệ thống giá đỡ, đội thi công sẽ tiến hành lắp đặt máng cáp điện, thang cáp, ống conduit và các tuyến ống kỹ thuật khác.
Giai đoạn này cần phối hợp chặt chẽ với các bộ môn HVAC, PCCC và cấp thoát nước nhằm tránh xung đột kỹ thuật trên trần nhà xưởng.
Một số yêu cầu kỹ thuật quan trọng gồm:
- Đảm bảo tuyến máng cáp thẳng hàng và chắc chắn.
- Kiểm tra khoảng cách an toàn giữa máng cáp điện và hệ thống ống nước hoặc ống gas.
- Bố trí khoảng không bảo trì thiết bị sau này.
- Đánh dấu và phân loại tuyến cáp rõ ràng để thuận tiện cho vận hành.
7.3 Kéo cáp điện và đấu nối thiết bị
Kéo cáp điện là công đoạn quan trọng vì ảnh hưởng trực tiếp đến độ ổn định của toàn bộ hệ thống điện nhà xưởng.
Trong quá trình kéo cáp cần lưu ý:
- Kiểm tra điện trở cách điện của cáp trước khi thi công.
- Sử dụng con lăn và thiết bị hỗ trợ nhằm tránh làm hư hỏng lớp vỏ cáp.
- Không kéo cáp vượt quá lực căng cho phép của nhà sản xuất.
- Đánh số và ghi nhãn cáp đầy đủ để phục vụ đấu nối và bảo trì.
Sau khi hoàn thành kéo cáp, kỹ sư sẽ tiến hành đấu nối vào tủ điện, motor, máy móc sản xuất và các thiết bị điều khiển theo đúng sơ đồ thiết kế.
7.4 Lắp đặt tủ điện và thiết bị điều khiển
Tủ điện đóng vai trò trung tâm trong việc phân phối và điều khiển hệ thống điện nhà xưởng. Vì vậy, việc lắp đặt cần được thực hiện chính xác và đảm bảo an toàn tuyệt đối.
Một số yêu cầu khi lắp đặt tủ điện gồm:
- Đảm bảo vị trí lắp đặt khô ráo, thông thoáng và thuận tiện thao tác.
- Kiểm tra độ cân bằng và độ chắc chắn của tủ trước khi đấu nối.
- Thực hiện tiếp địa đầy đủ cho toàn bộ hệ thống tủ điện.
- Kiểm tra siết lực đầu cos và terminal nhằm tránh phát nhiệt khi vận hành.
7.5 Kiểm tra và chạy thử hệ thống
Sau khi hoàn thành lắp đặt, toàn bộ hệ thống MEP cần được kiểm tra và chạy thử trước khi nghiệm thu bàn giao cho chủ đầu tư.
Giai đoạn này giúp phát hiện sớm các lỗi kỹ thuật và đảm bảo toàn bộ thiết bị hoạt động ổn định theo đúng thiết kế.
Việc quản lý tiến độ thi công hiệu quả sẽ giúp dự án hoàn thành đúng kế hoạch, giảm thiểu chi phí phát sinh và nâng cao uy tín của nhà thầu cơ điện.
8. Kiểm soát chất lượng QA/QC trong thi công cơ điện
Trong các dự án cơ điện nhà xưởng, công tác QA/QC đóng vai trò rất quan trọng nhằm đảm bảo toàn bộ hệ thống được thi công đúng tiêu chuẩn kỹ thuật, đúng bản vẽ thiết kế và đáp ứng yêu cầu vận hành của chủ đầu tư.
QA (Quality Assurance) là hoạt động đảm bảo chất lượng thông qua việc xây dựng quy trình quản lý và kiểm soát thi công. Trong khi đó, QC (Quality Control) là quá trình kiểm tra thực tế tại công trường nhằm phát hiện và xử lý các sai sót kỹ thuật trong quá trình lắp đặt.
Nếu công tác QA/QC không được thực hiện chặt chẽ, hệ thống cơ điện có thể phát sinh nhiều lỗi nghiêm trọng như rò điện, sụt áp, rò rỉ nước hoặc thiết bị hoạt động không ổn định sau khi đưa vào vận hành.
8.1 Quy trình QA/QC trong thi công MEP
Quy trình kiểm soát chất lượng thường bao gồm nhiều bước kiểm tra xuyên suốt toàn bộ quá trình thi công.
Kiểm tra vật tư đầu vào
Toàn bộ vật tư và thiết bị trước khi đưa vào lắp đặt cần được kiểm tra kỹ lưỡng về:
- Chứng chỉ CO – CQ và nguồn gốc xuất xứ.
- Chủng loại và model thiết bị theo approved material.
- Thông số kỹ thuật và tiêu chuẩn sản xuất.
- Tình trạng ngoại quan trước khi thi công.
Kiểm tra quá trình lắp đặt
Trong quá trình thi công, kỹ sư QA/QC sẽ kiểm tra:
- Cao độ và vị trí lắp đặt hệ thống.
- Khoảng cách support và độ chắc chắn của giá đỡ.
- Chất lượng đấu nối điện và liên kết cơ khí.
- Độ kín của hệ thống ống nước và ống gió.
- Việc tuân thủ bản vẽ shopdrawing và biện pháp thi công.
Nghiệm thu từng hạng mục
Sau khi hoàn thành từng hạng mục, nhà thầu sẽ tiến hành nghiệm thu nội bộ trước khi mời tư vấn giám sát và chủ đầu tư kiểm tra.
Các hạng mục thường được nghiệm thu gồm:
- Hệ thống máng cáp và tuyến cáp điện.
- Hệ thống tủ điện và thiết bị điều khiển.
- Hệ thống HVAC và thông gió.
- Hệ thống PCCC và cấp thoát nước.
8.2 Các hạng mục kiểm tra quan trọng
Trong thi công cơ điện nhà xưởng, một số hạng mục yêu cầu kiểm tra đặc biệt nghiêm ngặt nhằm đảm bảo an toàn vận hành.
- Kiểm tra điện trở tiếp địa nhằm đảm bảo hệ thống chống giật và chống sét hoạt động hiệu quả.
- Kiểm tra độ kín của hệ thống ống nước, ống khí nén hoặc ống gas nhằm hạn chế rò rỉ trong quá trình vận hành.
- Kiểm tra tải điện và nhiệt độ thiết bị nhằm phát hiện nguy cơ quá tải hoặc phát nhiệt bất thường.
- Kiểm tra chiều quay motor, relay bảo vệ và hệ thống điều khiển tự động.
Một quy trình QA/QC được thực hiện bài bản sẽ giúp công trình đáp ứng đầy đủ tiêu chuẩn kỹ thuật, hạn chế sự cố vận hành và nâng cao độ bền của hệ thống cơ điện.
9. Chạy thử và commissioning hệ thống MEP
Sau khi hoàn thành toàn bộ công tác lắp đặt, hệ thống MEP cần được tiến hành chạy thử và commissioning trước khi bàn giao cho chủ đầu tư đưa vào vận hành chính thức.
Commissioning là quá trình kiểm tra, vận hành thử và hiệu chỉnh toàn bộ hệ thống nhằm đảm bảo các thiết bị hoạt động đúng theo thiết kế và đáp ứng yêu cầu kỹ thuật của dự án.
Đây là giai đoạn đặc biệt quan trọng vì giúp phát hiện các lỗi tiềm ẩn trước khi nhà máy đi vào hoạt động thực tế.
9.1 Các bước chạy thử hệ thống MEP
Quy trình chạy thử thường được thực hiện theo từng hệ thống riêng biệt trước khi chạy liên động toàn bộ công trình.
Kiểm tra hệ thống điện
Các kỹ sư sẽ tiến hành:
- Đo điện áp và kiểm tra cân bằng pha.
- Kiểm tra điện trở cách điện của cáp điện.
- Kiểm tra relay bảo vệ và thiết bị đóng cắt.
- Kiểm tra hoạt động của tủ điện và hệ thống ATS.
Kiểm tra hệ thống chiếu sáng
Hệ thống chiếu sáng được kiểm tra về:
- Độ sáng thực tế tại khu vực sản xuất và văn phòng.
- Khả năng đóng cắt và điều khiển hệ thống.
- Hoạt động của đèn sự cố và đèn exit thoát hiểm.
Kiểm tra hệ thống HVAC
Hệ thống HVAC cần được kiểm tra:
- Lưu lượng gió và áp suất hệ thống.
- Nhiệt độ và độ ồn của thiết bị.
- Hoạt động của AHU, FCU và quạt thông gió.
- Khả năng điều khiển tự động của hệ thống BMS.
Kiểm tra hệ thống PCCC
Hệ thống PCCC được kiểm tra thông qua:
- Chạy thử bơm chữa cháy.
- Kiểm tra áp lực hệ thống sprinkler.
- Kiểm tra đầu báo cháy và tủ báo cháy trung tâm.
- Kiểm tra liên động giữa hệ thống báo cháy và hệ thống kỹ thuật khác.
9.2 Mục đích của commissioning
Quá trình commissioning mang lại nhiều lợi ích quan trọng cho dự án như:
- Phát hiện sớm các lỗi kỹ thuật trước khi vận hành thực tế.
- Đảm bảo toàn bộ hệ thống hoạt động ổn định và đồng bộ.
- Kiểm tra khả năng vận hành liên động giữa các hệ thống MEP.
- Hỗ trợ đào tạo đội ngũ vận hành của chủ đầu tư.
- Giảm nguy cơ sự cố và chi phí bảo trì sau khi bàn giao.
Một hệ thống MEP được chạy thử và commissioning đầy đủ sẽ giúp nhà máy vận hành ổn định ngay từ giai đoạn đầu và nâng cao tuổi thọ thiết bị trong suốt quá trình sử dụng.

10. Hoàn công và bàn giao công trình
Sau khi hoàn thành thi công cơ điện nhà xưởng, nhà thầu cần chuẩn bị hồ sơ hoàn công đầy đủ.
Hồ sơ hoàn công thường bao gồm bản vẽ hoàn công, hồ sơ vật tư thiết bị, biên bản nghiệm thu và kết quả kiểm tra hệ thống.
Quy trình bàn giao công trình thường gồm các bước kiểm tra kỹ thuật, chạy thử hệ thống, nghiệm thu công trình và bàn giao cho chủ đầu tư.
Một bộ hồ sơ hoàn công đầy đủ sẽ giúp việc vận hành và bảo trì hệ thống cơ điện sau này thuận lợi hơn.
11.KẾT LUẬN VỀ 10 ĐIỂM LƯU Ý KHI THI CÔNG ĐIỆN NHÀ XƯỞNG
Thi công cơ điện nhà xưởng là một công việc phức tạp, đòi hỏi sự phối hợp chặt chẽ giữa thiết kế, thi công và quản lý chất lượng.
Mười yếu tố quan trọng cần chú ý bao gồm hiểu rõ đặc thù nhà xưởng, lập kế hoạch thi công, đảm bảo an toàn lao động, phối hợp hệ thống MEP, kiểm soát vật tư thiết bị, thi công hệ thống điện hợp lý, quản lý tiến độ, kiểm soát chất lượng QA/QC, chạy thử hệ thống và hoàn công công trình.
Một hệ thống cơ điện được thi công đúng tiêu chuẩn sẽ giúp nhà máy vận hành ổn định, tiết kiệm năng lượng, đảm bảo an toàn sản xuất và giảm chi phí bảo trì lâu dài.
Liên Hệ:
Nếu bạn đang cần Thi công cơ điện cho nhà xưởng,nhà công nghiệp,hãy liên hệ ngay với Công Ty Kỹ Thuật Công Nghệ Triều Minh để được tư vấn giải pháp tối ưu nhất.
CÔNG TY TNHH KỸ THUẬT CÔNG NGHỆ TRIỀU MINH
ĐỊA CHỈ: 109 NGUYỄN THỊ NHUNG. P. HIỆP BÌNH, TP. HỒ CHÍ MINH
MAIL: TRIEUMINH@TRIEUMINH.COM
ĐIỆN THOẠI (ZALO): 0976.422.223
Xem Thêm
-
- GIỚI THIỆU CÔNG TY KỸ THUẬT CÔNG NGHỆ TRIỀU MINH
- THIẾT KẾ HỆ THỐNG LÀM MÁT NHÀ XƯỞNG
- QUY TRÌNH THI CÔNG HỆ THỐNG THÔNG GIÓ NHÀ XƯỞNG
- THI CÔNG HỆ THỐNG ĐIỆN – ĐIỆN NHẸ
- CUNG CẤP LẮP ĐẶT HỆ THỐNG PHÒNG CHÁY CHỮA CHÁY
- THI CÔNG LẮP ĐẶT HỆ THỐNG CẤP THOÁT NƯỚC
- THI CÔNG HỆ THỐNG ĐIỀU HOÀ KHÔNG KHÍ VÀ THÔNG GIÓ
- BIỆN PHÁP THI CÔNG HỆ THỐNG ĐIỆN – ĐIỆN NHẸ
- BIỆN PHÁP THI CÔNG MEP FULL
- BIỆN PHÁP THI CÔNG HỆ THỐNG PCCC
- FANPAGE TRIỀU MINH
