BIỆN PHÁP THI CÔNG TẤM PIN NLMT

BIỆN PHÁP THI CÔNG TẤM PIN NĂNG LƯỢNG MẶT TRỜI AN TOÀN, ĐÚNG KỸ THUẬT

1. Tổng quan về biện pháp thi công tấm pin NLMT

Biện pháp thi công tấm pin NLMT là tài liệu mô tả trình tự thực hiện, yêu cầu kỹ thuật, phương pháp vận chuyển, lắp đặt, đấu nối và kiểm tra hệ thống pin năng lượng mặt trời. Việc xây dựng biện pháp thi công phù hợp giúp công trình được triển khai đúng bản vẽ thiết kế, đảm bảo chất lượng, an toàn lao động và đáp ứng các yêu cầu nghiệm thu của chủ đầu tư.

Trong các dự án điện mặt trời áp mái nhà xưởng, khu công nghiệp và công trình thương mại, tấm pin quang điện thường được lắp đặt trên hệ thống thanh đỡ chuyên dụng tại khu vực mái. Quá trình thi công đòi hỏi sự phối hợp giữa công tác vận chuyển vật tư lên cao, bố trí tấm pin theo sơ đồ thiết kế, cố định bằng kẹp chuyên dụng, quản lý cáp điện một chiều DC và kiểm tra các mối nối.

Table of Contents

Nếu biện pháp thi công tấm pin NLMT không được thực hiện đầy đủ, công trình có thể gặp những vấn đề như lắp đặt sai vị trí, các hàng pin không thẳng, kẹp giữ không đủ lực, cáp điện tiếp xúc với mái tôn, đầu nối bị ảnh hưởng bởi nước hoặc ánh nắng trực tiếp và nguy cơ tai nạn khi làm việc trên cao.

Vì vậy, trước khi triển khai, nhà thầu cần chuẩn bị đầy đủ bản vẽ được phê duyệt, giấy phép làm việc, hồ sơ đánh giá rủi ro, nhân lực có năng lực phù hợp, thiết bị thi công và phương án ứng phó sự cố.

1.1. Mục đích của biện pháp thi công tấm pin NLMT

Biện pháp thi công được lập nhằm đáp ứng những mục tiêu chính sau:

  • Chuẩn hóa trình tự thi công: Mô tả rõ từng bước từ chuẩn bị, kiểm tra vật tư, vận chuyển tấm pin lên mái, lắp đặt, đấu nối, kiểm tra lực siết đến vệ sinh và nghiệm thu.
  • Đảm bảo chất lượng lắp đặt: Tấm pin được bố trí đúng vị trí, đúng hướng, thẳng hàng, cố định chắc chắn trên hệ thống thanh đỡ và đáp ứng yêu cầu kỹ thuật của nhà sản xuất.
  • Kiểm soát rủi ro an toàn: Nhận diện các nguy cơ như ngã cao, rơi vật liệu, điện giật, kẹp tay, hư hỏng tấm pin, quá tải mái và ảnh hưởng của thời tiết.
  • Tăng cường phối hợp thi công: Phân định trách nhiệm của chỉ huy trưởng, giám sát thi công, giám sát an toàn và công nhân trực tiếp thực hiện.
  • Làm cơ sở kiểm tra, nghiệm thu: Xác định những điểm cần kiểm tra trước, trong và sau thi công để đảm bảo hạng mục hoàn thành theo hồ sơ được phê duyệt.

1.2. Phạm vi áp dụng

Biện pháp thi công tấm pin NLMT có thể áp dụng cho các dự án điện mặt trời áp mái nhà máy, nhà xưởng công nghiệp, kho vận, trung tâm thương mại và các công trình có hệ thống pin quang điện lắp đặt trên kết cấu mái phù hợp.

Tài liệu tham khảo được cung cấp xây dựng cho dự án điện mặt trời áp mái Nhà máy Sợi Long Vân, công suất 1.670 kWp, tại Khu công nghiệp Châu Sơn, thành phố Phủ Lý, Hà Nam. Trình tự thi công được sử dụng làm cơ sở tham khảo cho các công trình tương tự, nhưng phải được điều chỉnh theo bản vẽ, chủng loại thiết bị, điều kiện kết cấu mái và yêu cầu riêng của từng dự án.

Trước khi áp dụng thực tế, nhà thầu cần rà soát và cập nhật các thông số kỹ thuật, quy định an toàn, hồ sơ nghiệm thu và yêu cầu của chủ đầu tư. Không sử dụng nguyên trạng các thông số của một dự án cho công trình khác khi chưa được xác nhận.

NLMT ÁP MÁI

2. Các quy định và tài liệu tham khảo

2.1. Quy định áp dụng

Trong quá trình thi công tấm pin năng lượng mặt trời, nhà thầu cần tuân thủ các quy định hiện hành về an toàn lao động, an toàn xây dựng, thiết bị nâng và an toàn điện.

Tài liệu gốc đề cập đến các quy định sau:

  • QCVN 07:2012/BLĐTBXH về an toàn lao động đối với thiết bị nâng.
  • QCVN 18:2021/BXD về an toàn trong thi công xây dựng.

Trước khi phát hành biện pháp thi công chính thức, bộ phận kỹ thuật và an toàn cần kiểm tra tình trạng hiệu lực, phạm vi áp dụng và những văn bản sửa đổi, bổ sung có liên quan tại thời điểm thực hiện dự án.

Bên cạnh đó, việc lắp đặt tấm pin, hệ thống thanh đỡ, cáp điện DC, đầu nối và dây tiếp địa phải tuân thủ hồ sơ thiết kế được phê duyệt, hướng dẫn của nhà sản xuất và các tiêu chuẩn kỹ thuật áp dụng cho công trình.

2.2. Tài liệu phục vụ thi công

Các hồ sơ cần được chuẩn bị và kiểm soát bao gồm:

  • Bản vẽ bố trí tổng thể dãy pin, xác định vị trí, số lượng, hướng lắp đặt và sơ đồ các chuỗi pin.
  • Bản vẽ hệ thống thanh đỡ, vị trí kẹp biên, kẹp giữa, các điểm tiếp địa và tuyến cáp điện.
  • Biện pháp thi công vận chuyển, nâng hạ vật tư lên mái.
  • Biện pháp thi công kéo và đấu nối cáp DC.
  • Tài liệu hướng dẫn lắp đặt, thông số lực siết và yêu cầu bảo hành của nhà sản xuất tấm pin, kẹp và hệ thống thanh đỡ.
  • Giấy phép làm việc, phiếu phân tích an toàn công việc JSA, hồ sơ đào tạo và danh sách kiểm tra dụng cụ.

Tất cả tài liệu cần được phổ biến cho nhân sự liên quan trước khi triển khai. Nếu có thay đổi về thiết kế, vật tư hoặc phương pháp thực hiện, nhà thầu phải xem xét lại biện pháp thi công và xin chấp thuận theo quy trình quản lý của dự án.

3. Nhân lực, máy móc và vật tư thi công

3.1. Bố trí nhân lực thi công

Theo tài liệu tham khảo, nhóm thi công dự kiến gồm một chỉ huy trưởng, một giám sát an toàn, một giám sát thi công và khoảng mười công nhân. Số lượng nhân lực thực tế được điều chỉnh theo khối lượng công việc, điều kiện mái, tiến độ và phương án tổ chức thi công.

Trách nhiệm của từng vị trí được xác định như sau:

  • Chỉ huy trưởng: Tổ chức triển khai công việc theo kế hoạch, điều phối nhân lực và thiết bị, xử lý các vấn đề phát sinh, phối hợp với chủ đầu tư và các bên liên quan.
  • Giám sát thi công: Kiểm tra vị trí lắp đặt, hướng dẫn công nhân thực hiện đúng bản vẽ, theo dõi chất lượng kẹp giữ, căn chỉnh dãy pin và kiểm soát các công việc cần nghiệm thu.
  • Giám sát an toàn HSE: Kiểm tra điều kiện làm việc trên cao, thiết bị bảo hộ, dây cứu sinh, khu vực nâng hạ, điều kiện thời tiết và các biện pháp kiểm soát rủi ro. Có trách nhiệm yêu cầu dừng công việc khi phát hiện điều kiện không an toàn.
  • Công nhân lắp đặt: Thực hiện vận chuyển, căn chỉnh, cố định tấm pin, quản lý cáp và vệ sinh khu vực thi công theo hướng dẫn.
  • Nhân sự đấu nối điện: Thực hiện công việc điện trong phạm vi năng lực, đào tạo và phân công được chấp thuận; sử dụng dụng cụ phù hợp và tuân thủ các yêu cầu an toàn điện.

Nhân sự tham gia cần được huấn luyện an toàn đầu vào, phổ biến JSA và được xác nhận đủ năng lực cho công việc được giao. Những người làm việc trên cao hoặc thực hiện công việc điện phải đáp ứng các yêu cầu chứng chỉ, đào tạo và điều kiện sức khỏe theo quy định áp dụng.

3.2. Máy móc và dụng cụ thi công

Các dụng cụ cơ bản phục vụ thi công tấm pin NLMT bao gồm:

  • Bộ dụng cụ cầm tay dùng để lắp đặt, điều chỉnh và cố định các chi tiết liên kết.
  • Máy siết bu lông phù hợp với loại bu lông và công việc lắp đặt.
  • Thước đo, dây căng và bút đánh dấu chống tia UV để xác định kích thước, vị trí và đường chuẩn.
  • Cờ lê lực để kiểm tra lực siết của các bu lông kẹp theo thông số nhà sản xuất.
  • Ampe kìm hoặc thiết bị đo điện phù hợp để thực hiện các phép kiểm tra điện theo quy trình được phê duyệt.
  • Dụng cụ hỗ trợ nâng chuyển, dây buộc và phương tiện bảo vệ vật tư khi vận chuyển lên mái.

Dụng cụ, thiết bị phải được kiểm tra trước khi sử dụng. Các thiết bị cần kiểm định phải có hồ sơ còn hiệu lực theo quy định; riêng cờ lê lực phải được kiểm tra và hiệu chuẩn phù hợp với yêu cầu kiểm soát chất lượng.

Không sử dụng dụng cụ hư hỏng, tự chế hoặc không phù hợp với công việc. Dụng cụ sử dụng trên mái cần có túi đựng hoặc biện pháp chống rơi nhằm hạn chế nguy cơ làm hỏng tấm pin và gây nguy hiểm cho người ở bên dưới.

3.3. Kiểm tra vật tư đầu vào

Trước khi thi công, bộ phận phụ trách cần kiểm tra tấm pin, thanh đỡ, kẹp biên, kẹp giữa, phụ kiện tiếp địa, dây cáp DC và các đầu nối.

Nội dung kiểm tra gồm chủng loại, số lượng, mã sản phẩm, tình trạng bên ngoài, chứng từ giao hàng và sự phù hợp với hồ sơ thiết kế. Tấm pin có dấu hiệu nứt kính, vỡ góc, biến dạng khung hoặc hư hỏng đầu nối phải được phân loại và xử lý theo quy trình dự án, không tự ý đưa vào lắp đặt.

Vật tư cần được bố trí tại khu vực tập kết đã xác định, tránh va đập và không gây cản trở lối đi. Đặc biệt, không tập trung số lượng lớn tấm pin tại một vị trí trên mái nếu chưa được đánh giá khả năng chịu tải của kết cấu.

thi công tấm pin nlmt

4. Công tác chuẩn bị trước khi thi công tấm pin NLMT

4.1. Kiểm tra giấy phép và phổ biến an toàn

Trước khi bắt đầu công việc, giám sát thi công phối hợp với giám sát HSE kiểm tra giấy phép làm việc PTW, biện pháp thi công, JSA và các hồ sơ liên quan.

Trong cuộc họp an toàn đầu giờ, người phụ trách cần phổ biến cho toàn bộ nhân sự về trình tự thi công, vị trí làm việc, đường vận chuyển vật tư, nguy cơ ngã cao, nguy cơ điện giật và phương án xử lý khi xảy ra sự cố.

Người lao động phải hiểu rõ nhiệm vụ được giao, khu vực được phép hoạt động và những trường hợp phải dừng công việc. Không triển khai khi giấy phép chưa hợp lệ, nhân sự chưa được phổ biến an toàn hoặc các điều kiện thi công chưa đáp ứng yêu cầu.

4.2. Khảo sát khu vực lắp đặt

Giám sát thi công cần kiểm tra hiện trạng mái và đối chiếu với bản vẽ bố trí tấm pin được phê duyệt. Việc khảo sát phải xác định rõ khu vực lắp đặt, lối tiếp cận, vị trí tập kết vật tư, điểm nhận tải và các vị trí có nguy cơ ảnh hưởng đến an toàn.

Các nội dung cần xác nhận gồm:

  • Vị trí hệ thống thanh đỡ và các điểm liên kết đã sẵn sàng tiếp nhận tấm pin.
  • Khu vực lắp đặt phù hợp với sơ đồ bố trí dãy pin và sơ đồ chuỗi điện.
  • Lối đi trên mái, lối tiếp cận và đường thoát hiểm được duy trì thông thoáng.
  • Khu vực gần mép mái, lỗ mở, giếng trời và đường dây điện trên cao được nhận diện, cảnh báo và kiểm soát.
  • Điều kiện chịu tải của mái và phương án phân bố vật tư đã được xem xét.

Nếu phát hiện sai lệch giữa hiện trạng và bản vẽ, nhà thầu cần báo cáo bộ phận kỹ thuật để xử lý trước khi lắp đặt, tránh tự ý thay đổi vị trí tấm pin hoặc kết cấu đỡ.

4.3. Chuẩn bị dụng cụ, thiết bị và vật tư

Trước khi đưa lên mái, toàn bộ vật tư và dụng cụ phải được kiểm tra theo quy trình của dự án. Hồ sơ chứng nhận, hướng dẫn lắp đặt và các tài liệu kỹ thuật liên quan cần sẵn sàng khi được yêu cầu kiểm tra.

Các dụng cụ phải ở tình trạng hoạt động tốt; cờ lê lực và thiết bị đo cần đáp ứng yêu cầu kiểm tra tương ứng. Vật tư được phân loại, sắp xếp hợp lý để thuận tiện cho quá trình vận chuyển và lắp đặt.

Đồng thời, cần xác định trước trình tự cấp vật tư theo từng khu vực để hạn chế việc di chuyển nhiều lần, giảm nguy cơ va đập và tránh tập trung tải trọng lên mái.

4.4. Kiểm tra điều kiện thời tiết

Thi công trên mái chịu ảnh hưởng trực tiếp của nắng, mưa và gió. Do đó, giám sát cần theo dõi điều kiện thời tiết trong suốt ca làm việc và chủ động điều chỉnh kế hoạch khi có dấu hiệu bất lợi.

Theo biện pháp tham khảo, công việc ngoài trời phải dừng khi có mưa, gió cấp 5, tương ứng khoảng 10 m/s theo tài liệu, hoặc khi xuất hiện sấm sét. Ngưỡng dừng thực tế phải được xác nhận theo quy định của dự án, hướng dẫn thiết bị nâng và đánh giá rủi ro tại hiện trường.

Khi ngừng thi công, các tấm pin, vật tư và dụng cụ trên mái phải được cố định an toàn. Không để vật liệu rời có khả năng bị gió cuốn hoặc rơi xuống khu vực bên dưới.

5. Biện pháp thi công vận chuyển tấm pin năng lượng mặt trời lên mái

5.1. Phương án vận chuyển và nâng hạ

Đối với dự án điện mặt trời áp mái nhà xưởng, tấm pin thường được vận chuyển lên mái bằng phương tiện nâng hạ phù hợp với điều kiện công trường. Phương án cụ thể phải tuân theo biện pháp nâng hạ được phê duyệt, trong đó xác định tải trọng, vị trí cẩu, đường di chuyển, khu vực nhận tải và trách nhiệm của từng nhân sự.

Trước khi nâng, cần kiểm tra tình trạng kiện hàng, phương tiện nâng, phụ kiện nâng và điều kiện mặt bằng. Khu vực bên dưới phải được kiểm soát, không cho người không có nhiệm vụ đi vào vùng nguy hiểm.

Trong quá trình nâng hạ, nhân sự phải phối hợp theo tín hiệu thống nhất. Không đứng dưới tải đang treo, không kéo hoặc giữ kiện hàng bằng cách đặt cơ thể vào vị trí nguy hiểm và không tiếp tục nâng khi điều kiện gió vượt giới hạn cho phép.

5.2. Tiếp nhận và phân bố tấm pin trên mái

Khi tấm pin được đưa lên mái, người tiếp nhận cần kiểm tra tình trạng vật tư và di chuyển đến khu vực được chỉ định. Việc bố trí phải căn cứ vào kế hoạch lắp đặt, khả năng chịu tải của mái và lối đi đã được xác định.

Tài liệu tham khảo yêu cầu rải đều tấm pin trên hệ thống thanh đỡ, đồng thời cố định bằng kẹp khi chưa thể lắp đặt ngay sau mỗi đợt cẩu. Không được chất chồng tấm pin thành đống hoặc tập trung vật tư tại một vị trí gây quá tải cục bộ.

Tại khu vực nhận tải, cần sử dụng sàn hoặc biện pháp phân bố tải phù hợp khi thiết kế và phương án an toàn yêu cầu. Vật tư nên được đưa đến gần vị trí lắp đặt theo từng đợt, hạn chế việc tập trung quá nhiều người và vật liệu trên cùng một khu vực mái.

5.3. Quy định khi di chuyển tấm pin

Tấm pin có bề mặt kính và khung cần được bảo vệ trong suốt quá trình vận chuyển. Nhân sự phải sử dụng phương pháp nâng, cầm nắm phù hợp với hướng dẫn của nhà sản xuất, tránh va đập vào khung mái, thanh đỡ hoặc các tấm pin khác.

Tài liệu tham khảo yêu cầu tối thiểu hai người tham gia di chuyển tấm pin đến vị trí lắp đặt. Khi triển khai thực tế, số lượng người cần được điều chỉnh theo kích thước, khối lượng tấm pin và điều kiện di chuyển.

Không mang vác vật cồng kềnh một mình, không dựng đứng vật tư tại khu vực có nguy cơ tiếp xúc với đường dây điện và không sử dụng mái tôn như nơi lưu trữ vật liệu kéo dài.

6. Quy trình lắp đặt tấm pin NLMT trên hệ thống thanh đỡ

6.1. Kiểm tra tấm pin trước khi lắp đặt

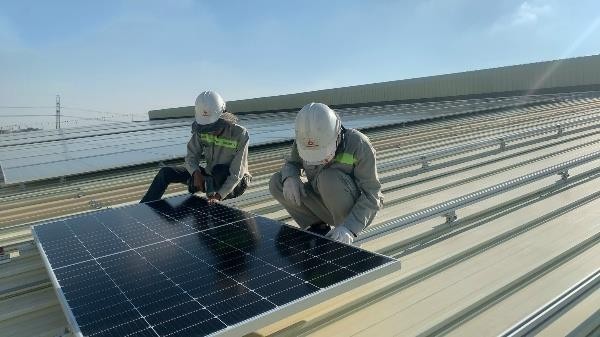

Trước khi lắp đặt, tấm pin cần được kiểm tra trực quan để phát hiện các hư hỏng như nứt kính, trầy xước nghiêm trọng, cong vênh khung, biến dạng góc, hư hỏng đầu nối hoặc dấu hiệu bất thường khác.

Theo tài liệu tham khảo, ampe kìm được sử dụng để kiểm tra tấm pin trước khi lắp đặt. Tuy nhiên, thiết bị đo và phương pháp kiểm tra phải được lựa chọn theo đúng mục đích, hướng dẫn của nhà sản xuất và quy trình kiểm tra điện được phê duyệt. Không thể kết luận đầy đủ chất lượng của một tấm pin chỉ bằng một phép đo đơn lẻ.

Những tấm pin có dấu hiệu hư hỏng cần được đánh dấu, cách ly và báo cáo để xử lý. Chỉ đưa vào lắp đặt những tấm pin đáp ứng yêu cầu kiểm tra của dự án.

6.2. Lắp đặt mẫu và nghiệm thu mockup

Trước khi lắp đặt đại trà, nhà thầu cần thực hiện một khu vực lắp mẫu mockup theo yêu cầu của dự án và mời đại diện nghiệm thu, trong đó tài liệu tham khảo nêu TTE là đơn vị cần kiểm tra, chấp thuận.

Khu vực mockup cần thể hiện đầy đủ cách bố trí tấm pin, vị trí kẹp biên, kẹp giữa, phương pháp cố định, cách quản lý dây DC và giải pháp tiếp địa theo thiết kế.

Việc nghiệm thu mẫu giúp xác nhận phương pháp lắp đặt, kích thước căn chỉnh, cách sử dụng phụ kiện và yêu cầu hoàn thiện trước khi nhân rộng. Những điểm chưa phù hợp phải được điều chỉnh, thống nhất và chấp thuận trước khi triển khai trên toàn bộ mái.

6.3. Đo đạc và xác định đường chuẩn

Sau khi hệ thống thanh đỡ sẵn sàng, đội thi công tiến hành đo kích thước, xác định vị trí bắt đầu và căng dây chuẩn để kiểm soát hàng, cột tấm pin.

Cần đối chiếu kích thước thực tế với bản vẽ bố trí tổng thể, hướng dẫn của nhà sản xuất và khoảng cách yêu cầu giữa các mô-đun. Vị trí hai đầu tấm pin so với thanh đỡ phải được căn chỉnh phù hợp với thiết kế và cấu tạo hệ thống.

Việc thiết lập đường chuẩn ngay từ đầu giúp hạn chế sai lệch tích lũy giữa các hàng, tránh tình trạng dãy pin bị lệch hoặc không đồng đều khi hoàn thành.

6.4. Đặt tấm pin lên thanh đỡ

Tấm pin được đưa vào đúng vị trí theo sơ đồ bố trí và đặt lên hệ thống thanh đỡ. Công nhân phối hợp để căn chỉnh các cạnh, khoảng cách và hướng lắp đặt trước khi siết chặt kẹp.

Trong quá trình thao tác, cần sử dụng găng tay phù hợp, tránh kẹp tay giữa khung pin và thanh đỡ. Không đặt ngón tay vào các khe hẹp hoặc vị trí có thể bị ép khi dịch chuyển tấm pin.

Tuyệt đối không giẫm lên bề mặt tấm pin, không tỳ người hoặc đặt vật nặng lên mô-đun. Các thao tác căn chỉnh phải được thực hiện bằng cách cầm giữ khung theo hướng dẫn của nhà sản xuất.

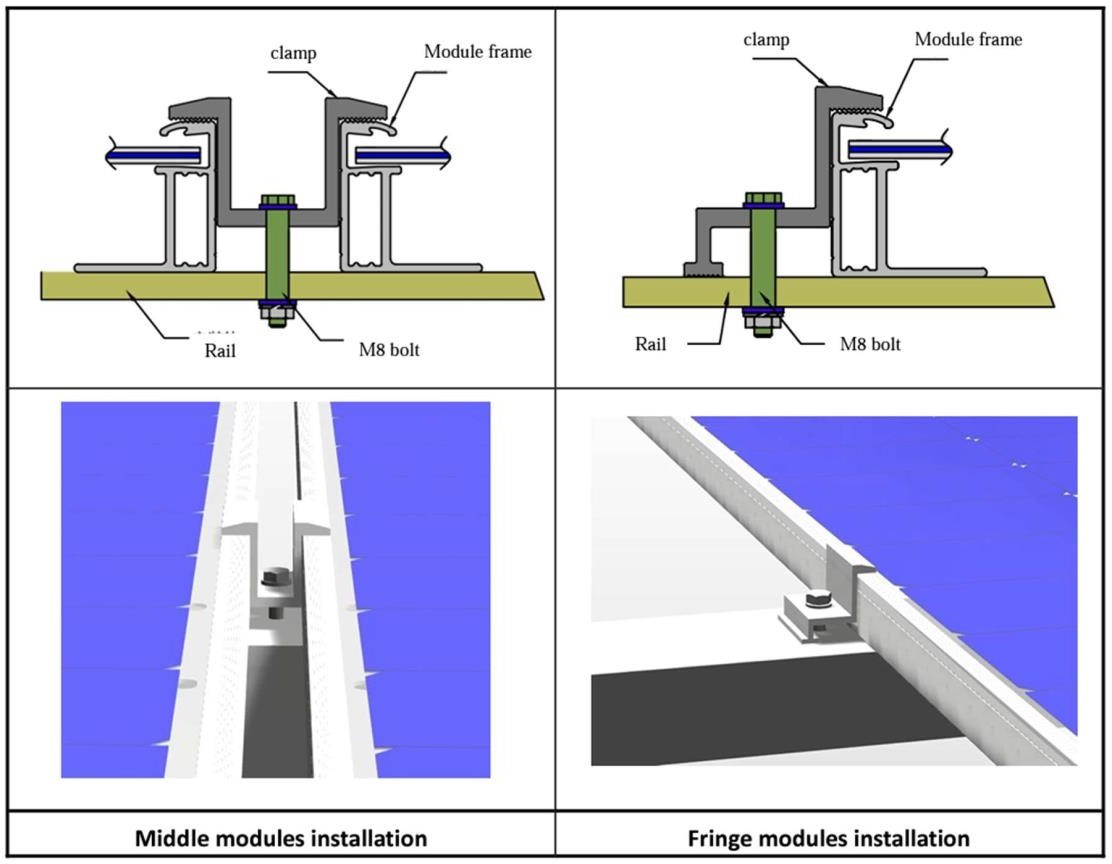

6.5. Lắp đặt kẹp biên và kẹp giữa

Kẹp biên và kẹp giữa có nhiệm vụ giữ tấm pin trên hệ thống thanh đỡ. Việc sử dụng đúng loại kẹp, đúng vị trí và đúng lực siết là yêu cầu quan trọng trong biện pháp thi công tấm pin NLMT.

  • Kẹp biên: Được lắp tại các cạnh ngoài của dãy pin theo cấu tạo hệ thống, giữ các mép mô-đun theo thiết kế.
  • Kẹp giữa: Được bố trí tại vị trí tiếp giáp giữa hai tấm pin liền kề, cố định hai khung pin với thanh đỡ theo hướng dẫn của nhà sản xuất.
  • Phụ kiện tiếp địa: Nếu sử dụng kẹp giữa tích hợp tiếp địa hoặc đĩa tiếp địa, phải lắp đúng cấu tạo và bảo đảm tiếp xúc theo hướng dẫn kỹ thuật được chấp thuận.

Sau khi đặt kẹp, công nhân kiểm tra vị trí tiếp xúc, độ thẳng của khung pin và khả năng giữ của các chi tiết liên kết. Không tự ý thay đổi loại kẹp hoặc sử dụng phụ kiện không phù hợp với hệ thống thanh đỡ.

6.6. Căn chỉnh hàng và cột tấm pin

Sau khi lắp đặt các tấm pin đầu tiên, giám sát thi công kiểm tra độ thẳng, khoảng cách và sự đồng đều của hàng, cột. Những sai lệch cần được điều chỉnh trước khi tiếp tục lắp đặt các hàng tiếp theo.

Các yêu cầu cơ bản gồm:

  • Các tấm pin được bố trí vuông vắn, đồng đều và phù hợp với bản vẽ.
  • Các hàng và cột pin thẳng với nhau, không xuất hiện sai lệch tích lũy.
  • Kẹp biên, kẹp giữa nằm đúng vị trí, không gây cản trở hoặc tạo ứng suất bất thường lên khung.
  • Khoảng cách giữa các tấm pin đáp ứng hướng dẫn của nhà sản xuất và cấu tạo thanh đỡ.
  • Không có tấm pin bị nứt, biến dạng hoặc chịu lực tác động không phù hợp trong quá trình căn chỉnh.

Sau khi kiểm tra, đội thi công tiếp tục lắp đặt theo từng khu vực để duy trì chất lượng đồng đều và thuận tiện cho công tác giám sát.

thi công tấm pin nlmt

7. Biện pháp quản lý cáp DC và đấu nối chuỗi pin

7.1. Sắp xếp và cố định cáp điện DC

Cáp DC phải được bố trí gọn gàng, có điểm đỡ phù hợp và được cố định bằng kẹp cáp hoặc dây buộc chuyên dụng. Tài liệu tham khảo đề cập đến việc sử dụng dây buộc bằng thép không gỉ để giữ cáp trên hệ thống đỡ, tránh tiếp xúc trực tiếp với bề mặt mái.

Khi thi công, cần đảm bảo cáp không bị kéo căng, xoắn, kẹp dưới khung pin hoặc cọ xát vào cạnh sắc. Những đoạn cáp đi xa hoặc có nguy cơ chịu tác động môi trường cần được bảo vệ theo thiết kế và hướng dẫn của nhà sản xuất.

Cáp phải được bố trí sao cho không cản trở lối đi, không tạo điểm vướng khi bảo trì và không bị đọng nước tại các vị trí không phù hợp. Các đầu nối MC4 cần được cố định dưới tấm pin theo thiết kế, tránh tiếp xúc trực tiếp với ánh nắng khi giải pháp lắp đặt yêu cầu che chắn.

7.2. Đấu nối tấm pin thành chuỗi

Việc đấu nối các tấm pin thành chuỗi được thực hiện theo sơ đồ stringing và bản vẽ điện được phê duyệt. Số lượng tấm pin trong mỗi chuỗi, vị trí đầu dương, đầu âm và tuyến cáp phải được xác định rõ trước khi đấu nối.

Chỉ nhân sự được phân công, có năng lực và được huấn luyện phù hợp mới được thực hiện công việc điện. Người thi công phải sử dụng dụng cụ chuyên dụng, thiết bị bảo hộ và tuân thủ quy trình an toàn điện của dự án.

Trước khi kết nối, cần kiểm tra đầu nối, tình trạng dây cáp, cực tính và sự tương thích của các thành phần. Không ghép nối các đầu cắm không tương thích hoặc khác chủng loại khi chưa được nhà sản xuất và bộ phận kỹ thuật chấp thuận.

Đầu nối phải được lắp theo đúng hướng dẫn của nhà sản xuất, bảo đảm khóa kết nối hoàn chỉnh. Không tự ý sửa chữa đầu nối bằng phương pháp không được phê duyệt.

7.3. Bảo vệ đầu nối trong thời gian chờ

Trong trường hợp chưa thể đấu nối ngay, hai đầu dây và đầu nối phải được bảo vệ bằng nắp hoặc giải pháp chống bụi, chống nước phù hợp. Đầu cáp được treo, cố định gọn gàng dưới tấm pin, không để trực tiếp trên mái tôn.

Các đầu nối cần được nhận diện và kiểm soát để tránh nhầm cực, tránh tiếp xúc ngoài ý muốn và hạn chế ảnh hưởng của thời tiết. Không để các đầu nối hở tiếp xúc với nhau hoặc với bề mặt dẫn điện.

Đối với những tấm pin trong cùng chuỗi có khoảng cách xa, nếu cần sử dụng dây nhảy DC có đầu nối hai đầu, phải thực hiện theo phương án được chấp thuận. Tài liệu tham khảo yêu cầu thông báo và nhận được sự đồng ý của TTE trước khi áp dụng giải pháp này.

7.4. Kiểm tra điện áp chuỗi pin

Sau khi hoàn thành đấu nối theo quy trình, cần kiểm tra các thông số điện theo kế hoạch kiểm tra và nghiệm thu của dự án. Tài liệu tham khảo đề cập đến việc sử dụng ampe kìm kiểm tra điện áp chuỗi; khi triển khai thực tế phải lựa chọn đúng thiết bị và phương pháp đo cho từng đại lượng.

Việc đo điện áp DC phải sử dụng thiết bị có cấp điện áp, cấp an toàn và phụ kiện đo phù hợp. Người thực hiện cần kiểm tra cực tính, đối chiếu kết quả với thiết kế và điều kiện chiếu sáng thực tế, đồng thời ghi nhận kết quả vào biểu mẫu.

Nếu phát hiện kết quả bất thường, phải xác định nguyên nhân trước khi tiếp tục. Không tự ý đấu nối chuỗi vào inverter hoặc thiết bị điện khác khi các điều kiện kiểm tra và nghiệm thu chưa được đáp ứng.

thi công tấm pin nlmt

8. Kiểm tra lực siết bu lông và hoàn thiện tiếp địa

8.1. Kiểm tra lực siết bu lông

Lực siết của kẹp biên, kẹp giữa và các chi tiết liên kết cần đáp ứng thông số kỹ thuật do nhà sản xuất quy định. Lực siết quá thấp có thể làm giảm khả năng giữ; lực siết quá cao có thể gây biến dạng chi tiết, hư hỏng ren hoặc ảnh hưởng đến khung pin.

Sau khi lắp đặt, sử dụng cờ lê lực phù hợp để kiểm tra các bu lông theo quy trình kiểm soát chất lượng. Thiết bị phải đáp ứng yêu cầu kiểm tra, hiệu chuẩn và có hồ sơ còn hiệu lực theo quy định dự án.

Thông số lực siết phải được lấy từ tài liệu kỹ thuật của đúng loại kẹp và hệ thống thanh đỡ. Không áp dụng một giá trị lực siết chung cho mọi loại kẹp hoặc tự đặt giá trị khi chưa có tài liệu xác nhận.

8.2. Đánh dấu sau khi kiểm tra

Khi bu lông đã được kiểm tra và xác nhận đạt lực siết, sử dụng bút đánh dấu để ghi nhận theo quy trình dự án. Dấu đánh dấu giúp nhận biết những vị trí đã được kiểm tra, hỗ trợ giám sát và hạn chế bỏ sót trong quá trình nghiệm thu.

Nếu phát hiện bu lông chưa đạt yêu cầu, cần xử lý theo hướng dẫn kỹ thuật, sau đó kiểm tra lại và cập nhật hồ sơ. Việc đánh dấu chỉ được thực hiện sau khi hoàn tất kiểm tra, không thay thế cho thao tác đo lực siết bằng dụng cụ phù hợp.

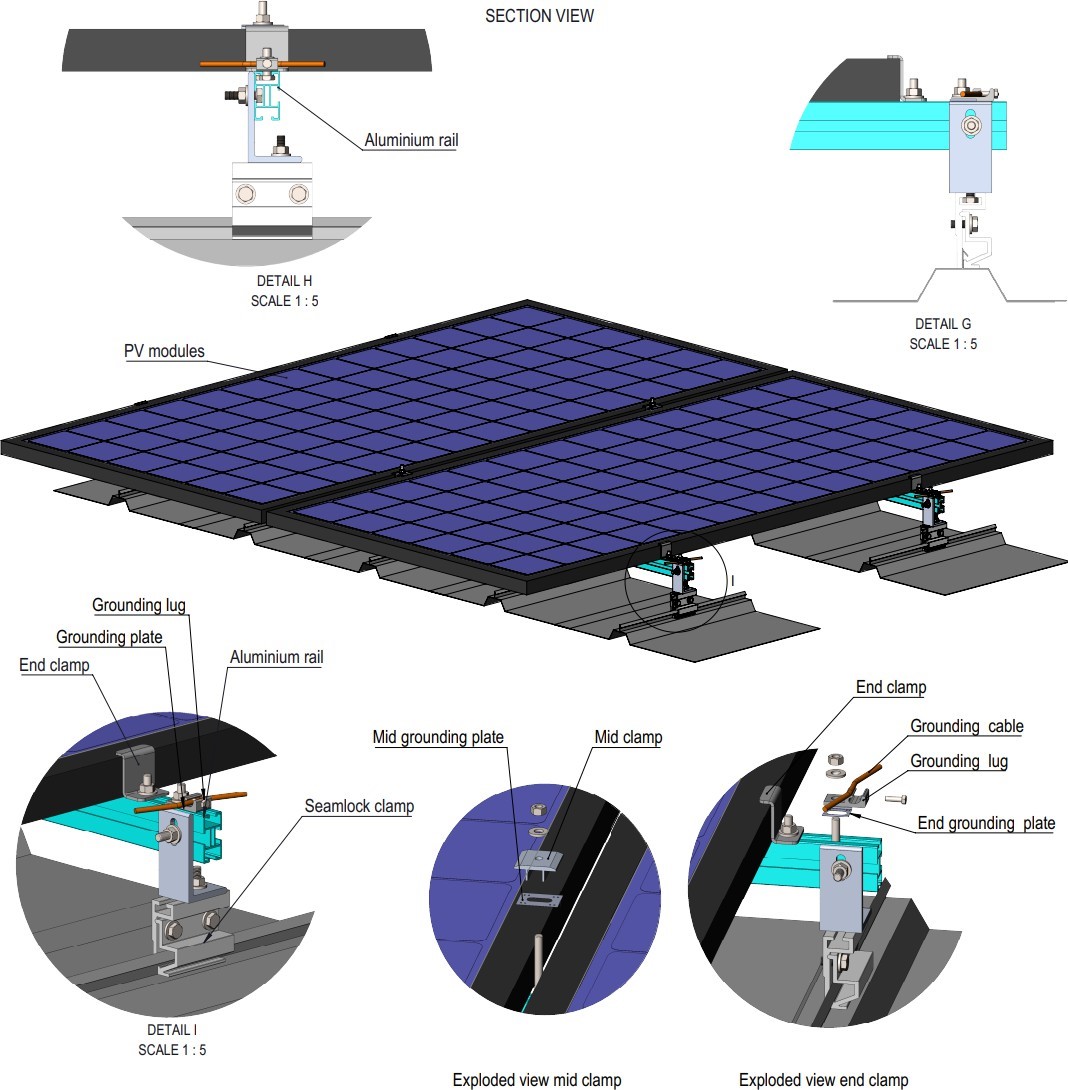

8.3. Lắp đặt hệ thống tiếp địa

Hệ thống tiếp địa của giàn pin phải được thực hiện theo bản vẽ thiết kế và yêu cầu kỹ thuật áp dụng. Tài liệu tham khảo đề cập đến việc lắp điểm nối đất, kết nối các điểm tiếp địa và kéo dây nối đất về máng cáp chính.

Khi sử dụng kẹp giữa có tích hợp đĩa tiếp địa hoặc phụ kiện nối đất, cần kiểm tra đúng vị trí lắp, bề mặt tiếp xúc và cấu tạo theo hướng dẫn của nhà sản xuất. Các mối nối phải đảm bảo tính liên tục điện theo thiết kế.

Sau khi hoàn thành, kiểm tra bằng phương pháp và thiết bị được quy định trong kế hoạch nghiệm thu. Kết quả cần được ghi nhận đầy đủ, làm cơ sở xác nhận hạng mục đạt yêu cầu.

9. Yêu cầu an toàn lao động khi thi công tấm pin NLMT

9.1. An toàn làm việc trên cao

Lắp đặt tấm pin năng lượng mặt trời trên mái là công việc có nguy cơ ngã cao, đặc biệt tại khu vực mép mái, giếng trời, lỗ mở và các bề mặt mái không đủ khả năng chịu tải.

Trước khi thi công, cần xác định lối tiếp cận, lối đi an toàn, vị trí neo và hệ thống dây cứu sinh đã được kiểm tra, nghiệm thu. Người lao động phải sử dụng dây đai an toàn toàn thân và kết nối với hệ thống chống rơi phù hợp theo phương án được phê duyệt.

Những yêu cầu cần thực hiện gồm:

  • Kiểm tra dây đai, móc khóa, dây nối và thiết bị chống rơi trước khi sử dụng.
  • Duy trì kết nối với hệ thống bảo vệ chống rơi theo phương án an toàn, đặc biệt tại khu vực có nguy cơ ngã cao.
  • Không di chuyển qua mái tôn, giếng trời hoặc bề mặt yếu khi chưa có biện pháp bảo vệ được chấp thuận.
  • Giữ lối đi thông thoáng, không để dây cáp, dụng cụ hoặc vật tư gây vấp ngã.
  • Bố trí giám sát an toàn trong suốt quá trình làm việc và dừng thi công khi xuất hiện nguy cơ không kiểm soát được.

Thang, giàn giáo và phương tiện tiếp cận phải được sử dụng đúng công năng. Không đứng trên các bậc thang bị hạn chế theo hướng dẫn nhà sản xuất, không sử dụng thiết bị tiếp cận hư hỏng và không để người lao động lên xuống cùng lúc gây mất ổn định.

9.2. Trang bị bảo hộ cá nhân

Nhân sự thi công cần được trang bị đầy đủ phương tiện bảo vệ cá nhân phù hợp với công việc, bao gồm:

  • Quần áo bảo hộ có phản quang để dễ nhận diện trong khu vực thi công.
  • Mũ bảo hộ có quai giữ phù hợp với công việc trên cao.
  • Giày bảo hộ có khả năng chống trượt phù hợp với bề mặt làm việc.
  • Găng tay bảo hộ để hạn chế trầy xước, đứt tay và chấn thương do cạnh sắc.
  • Kính bảo hộ khi có nguy cơ bụi, mảnh vỡ hoặc tác động đến mắt.
  • Khẩu trang khi điều kiện môi trường yêu cầu.
  • Dây đai an toàn toàn thân và các thiết bị chống rơi theo phương án được phê duyệt.

PPE phải được kiểm tra trước khi sử dụng. Phương tiện bị hư hỏng, hết hạn kiểm tra hoặc không phù hợp với nhiệm vụ cần được thay thế.

9.3. An toàn điện khi lắp đặt và đấu nối

Tấm pin quang điện có thể tạo ra điện áp khi được chiếu sáng. Vì vậy, việc lắp đặt và đấu nối cần được kiểm soát như một công việc có nguy cơ điện, ngay cả khi hệ thống chưa được kết nối với lưới điện.

Nhà thầu cần tổ chức công việc theo quy trình an toàn điện, kiểm soát đầu nối hở, sử dụng dụng cụ phù hợp và ngăn ngừa việc tiếp xúc ngoài ý muốn với các phần dẫn điện.

Những biện pháp quan trọng gồm:

  • Chỉ giao công việc đấu nối cho nhân sự đủ năng lực và được phân công.
  • Kiểm tra tình trạng dây cáp, đầu nối, dụng cụ và thiết bị đo trước khi sử dụng.
  • Bảo vệ đầu cáp chưa đấu nối, không để các đầu dây hở tiếp xúc với mái hoặc các phần dẫn điện.
  • Sử dụng găng tay và PPE theo đánh giá rủi ro, không xem PPE là biện pháp thay thế cho quy trình cách ly và kiểm soát điện.
  • Kiểm tra khoảng cách an toàn với đường dây điện trên cao và bố trí cảnh báo tại khu vực có nguy cơ.
  • Dừng công việc khi phát hiện dây điện nguy hiểm, hư hỏng cách điện hoặc điều kiện không đảm bảo an toàn.

Tài liệu tham khảo nêu khoảng cách tối thiểu 5 m tại khu vực có đường dây điện gần vị trí làm việc. Khoảng cách áp dụng thực tế phải được xác định theo cấp điện áp, quy định hiện hành, điều kiện công trường và phương án được phê duyệt; không sử dụng con số này thay cho việc đánh giá cụ thể.

9.4. Kiểm soát rủi ro rơi vật liệu và dụng cụ

Dụng cụ hoặc vật tư rơi từ mái có thể gây chấn thương nghiêm trọng cho người ở bên dưới và làm hỏng thiết bị, công trình.

Để phòng ngừa, khu vực bên dưới vị trí thi công cần được khoanh vùng, bố trí biển cảnh báo và hạn chế người không có nhiệm vụ tiếp cận. Dụng cụ cầm tay phải được đựng trong túi hoặc trang bị dây chống rơi khi cần thiết.

Tấm pin, bu lông, kẹp và phụ kiện phải được đặt tại vị trí ổn định, không gần mép mái khi chưa có biện pháp giữ an toàn. Không ném dụng cụ hoặc vật liệu giữa các vị trí làm việc.

9.5. Kiểm soát nguy cơ quá tải mái

Mái nhà xưởng có giới hạn chịu tải theo thiết kế. Việc tập trung nhiều tấm pin, phụ kiện và nhân sự tại một khu vực có thể tạo tải trọng cục bộ, đặc biệt khi mái tôn không được thiết kế để làm nơi lưu trữ vật liệu.

Vì vậy, nhà thầu cần phân phối vật tư theo từng khu vực, đưa vật liệu lên đến đâu tổ chức lắp đặt đến đó và không tự ý chất chồng tấm pin.

Lối đi cần được xác định trước, sử dụng các vị trí được phép di chuyển và có giải pháp phân bố tải khi cần thiết. Nếu phát hiện dấu hiệu bất thường của mái, phải dừng công việc và báo cáo bộ phận có thẩm quyền để đánh giá.

9.6. Phòng ngừa say nắng và ảnh hưởng thời tiết

Làm việc trên mái trong điều kiện nắng nóng có thể gây mất nước, mệt mỏi, giảm khả năng tập trung và làm tăng nguy cơ tai nạn. Tài liệu tham khảo đề cập đến việc bố trí thời gian nghỉ khoảng 10 phút sau mỗi giờ làm việc, kết hợp theo dõi điều kiện môi trường.

Thời gian nghỉ thực tế cần được điều chỉnh theo nhiệt độ, độ ẩm, cường độ lao động và hướng dẫn an toàn của dự án. Người lao động phải được cung cấp đủ nước uống, có khu vực nghỉ phù hợp và được hướng dẫn nhận biết dấu hiệu kiệt sức do nóng.

Khi có mưa, gió lớn hoặc sấm sét, phải dừng công việc ngoài trời theo quy định áp dụng. Không tiếp tục vận chuyển tấm pin trên mái trơn trượt hoặc trong điều kiện khiến việc giữ, nâng và cố định vật liệu không còn an toàn.

BIỆN PHÁP THI CÔNG ĐIỆN NĂNG LƯỢNG MẶT TRỜI ÁP MÁI

10. Phân tích rủi ro và biện pháp kiểm soát trong thi công

Đánh giá rủi ro công việc JSA là bước quan trọng để xác định các mối nguy, hậu quả tiềm ẩn và biện pháp phòng ngừa trước khi triển khai.

10.1. Trượt ngã và ngã cao

Nguy cơ: Bề mặt mái trơn trượt, lối đi bị cản trở, thiếu hệ thống chống rơi hoặc người lao động di chuyển sai khu vực.

Hậu quả: Chấn thương nghiêm trọng, thương tật vĩnh viễn hoặc tử vong.

Biện pháp kiểm soát: Kiểm tra lối đi, bố trí hệ thống chống rơi phù hợp, sử dụng dây đai an toàn, duy trì giám sát và chỉ cho phép người đủ điều kiện làm việc trên cao.

10.2. Kẹp tay và chấn thương do cạnh sắc

Nguy cơ: Ngón tay bị kẹp giữa khung pin và thanh đỡ; tiếp xúc với mép kim loại hoặc chi tiết có cạnh sắc.

Hậu quả: Đứt tay, bầm dập, tổn thương mô mềm và gián đoạn công việc.

Biện pháp kiểm soát: Sử dụng găng tay phù hợp, kiểm tra cạnh sắc trước khi thao tác, phối hợp khi đặt tấm pin và không đặt tay vào vị trí nguy hiểm khi căn chỉnh.

10.3. Hư hỏng tấm pin

Nguy cơ: Va đập trong quá trình vận chuyển, đặt vật nặng lên mô-đun, giẫm đạp hoặc sử dụng dụng cụ không phù hợp.

Hậu quả: Nứt kính, biến dạng khung, hư hỏng thiết bị và phát sinh chi phí thay thế.

Biện pháp kiểm soát: Kiểm tra vật tư trước khi lắp đặt, sử dụng phương pháp nâng chuyển phù hợp, không giẫm hoặc tỳ lên tấm pin và cố định dụng cụ để tránh rơi.

10.4. Điện giật và sự cố điện

Nguy cơ: Đầu nối hở, dây cáp hư hỏng, thao tác sai cực tính hoặc tiếp xúc với đường dây điện trên cao.

Hậu quả: Điện giật, bỏng, cháy và hư hỏng thiết bị.

Biện pháp kiểm soát: Kiểm tra cáp và đầu nối, thực hiện quy trình an toàn điện, sử dụng dụng cụ đo đúng cấp, kiểm soát khu vực nguy hiểm và chỉ giao việc cho nhân sự đủ năng lực.

10.5. Rơi vật liệu và quá tải mái

Nguy cơ: Vật tư đặt không ổn định, dụng cụ không được giữ an toàn hoặc tập trung nhiều tấm pin tại một vị trí.

Hậu quả: Chấn thương cho người bên dưới, hư hỏng công trình và nguy cơ mất an toàn kết cấu.

Biện pháp kiểm soát: Khoanh vùng khu vực bên dưới, cố định vật tư, sử dụng dây chống rơi cho dụng cụ khi phù hợp, phân bố tải theo phương án và không chất vật liệu vượt giới hạn cho phép.

10.6. Thời tiết bất lợi

Nguy cơ: Gió lớn làm mất ổn định tấm pin, mưa gây trơn trượt hoặc sấm sét làm tăng nguy cơ mất an toàn.

Hậu quả: Rơi vật tư, ngã cao, hư hỏng thiết bị và gián đoạn tiến độ.

Biện pháp kiểm soát: Theo dõi thời tiết, xác định ngưỡng dừng công việc, cố định vật tư khi nghỉ hoặc kết thúc ca và chỉ tiếp tục khi điều kiện đã được đánh giá an toàn.

11. Kiểm tra chất lượng và nghiệm thu tấm pin NLMT

11.1. Kiểm tra trong quá trình thi công

Công tác kiểm tra phải được thực hiện xuyên suốt, không chỉ tiến hành khi toàn bộ hệ thống đã hoàn thành. Giám sát thi công cần kiểm tra từng khu vực sau khi lắp đặt để kịp thời phát hiện và khắc phục sai lệch.

Các nội dung kiểm tra bao gồm vị trí tấm pin, độ thẳng của hàng và cột, tình trạng khung, vị trí kẹp, lực siết bu lông, quản lý cáp DC, đầu nối và hệ thống tiếp địa.

Những hạng mục phải nghiệm thu trước khi che khuất hoặc chuyển sang bước tiếp theo cần được xác định trong kế hoạch kiểm tra và thử nghiệm của dự án. Hồ sơ kiểm tra phải được lập, lưu giữ và có xác nhận theo quy trình quản lý chất lượng.

11.2. Kiểm tra hoàn thiện cơ khí

Sau khi lắp đặt, cần kiểm tra tổng thể hệ thống tấm pin và các phụ kiện liên kết.

  • Tấm pin được lắp đúng vị trí, đúng hướng và đúng sơ đồ bố trí.
  • Các hàng và cột thẳng, khoảng cách phù hợp với bản vẽ.
  • Kẹp biên, kẹp giữa và các chi tiết liên kết được lắp đúng chủng loại, vị trí và chiều lắp.
  • Bu lông được kiểm tra lực siết theo tài liệu nhà sản xuất và được đánh dấu theo quy trình.
  • Tấm pin không bị nứt, vỡ hoặc có dấu hiệu hư hỏng do thi công.
  • Cáp DC được cố định gọn gàng, không tiếp xúc với mái tôn và không bị cọ xát vào cạnh sắc.
  • Các đầu nối được bảo vệ, bố trí đúng vị trí và không có dấu hiệu hư hỏng.
  • Hệ thống tiếp địa được lắp đặt và kiểm tra theo thiết kế.

11.3. Kiểm tra điện và đấu nối

Công tác kiểm tra điện phải tuân theo kế hoạch nghiệm thu được phê duyệt. Tùy phạm vi công việc, các phép kiểm tra có thể bao gồm xác nhận cực tính, đo điện áp chuỗi, kiểm tra tính liên tục của dây bảo vệ và các phép thử cần thiết khác theo thiết kế.

Thiết bị đo phải phù hợp với điện áp DC và điều kiện thực hiện. Nhân sự thực hiện phải có năng lực phù hợp, tuân thủ quy trình an toàn và ghi nhận kết quả vào biểu mẫu.

Không đóng điện hoặc đưa hệ thống vào vận hành khi các bước kiểm tra bắt buộc chưa hoàn thành, còn tồn tại lỗi chưa xử lý hoặc chưa có chấp thuận theo quy trình dự án.

11.4. Nghiệm thu và bàn giao

Khi hoàn thành, ban chỉ huy công trường tổ chức kiểm tra tổng thể, phối hợp với bộ phận kỹ thuật, QA/QC, HSE và đại diện chủ đầu tư hoặc tổng thầu để nghiệm thu theo phạm vi trách nhiệm.

Hồ sơ bàn giao cần được tập hợp theo yêu cầu của dự án, có thể bao gồm bản vẽ hoàn công, biên bản kiểm tra, kết quả đo điện, hồ sơ vật tư, chứng nhận thiết bị, hồ sơ hiệu chuẩn dụng cụ và danh sách các tồn tại đã được khắc phục.

Nếu phát hiện hạng mục không phù hợp, nhà thầu phải lập danh sách tồn tại, xác định biện pháp xử lý và kiểm tra lại trước khi xác nhận hoàn thành.

12. Vệ sinh, thu dọn và kết thúc công việc

Sau khi hoàn thành lắp đặt, công nhân thu gom vật liệu thừa, dây buộc, bao bì, phụ kiện và các loại rác phát sinh. Việc thu dọn phải được thực hiện cẩn thận để không làm xê dịch tấm pin, ảnh hưởng đến cáp điện hoặc gây hư hỏng các hạng mục đã nghiệm thu.

Rác thải cần được phân loại theo quy định của nhà máy và tập kết đúng vị trí. Không để vật tư thừa, dụng cụ hoặc dây cáp chắn lối đi, che khuất lối thoát hiểm hay gây nguy hiểm cho nhân sự vận hành.

Trước khi rời mái, giám sát kiểm tra khu vực thi công, xác nhận dụng cụ đã được thu hồi, vật tư được cố định hoặc đưa xuống an toàn và các tồn tại đã được ghi nhận. Những khu vực chưa hoàn thiện phải có biện pháp cảnh báo, ngăn tiếp cận khi cần thiết.

Việc vệ sinh và bàn giao mặt bằng là một phần của công tác hoàn thiện, góp phần đảm bảo an toàn cho giai đoạn vận hành, bảo trì và kiểm tra hệ thống điện mặt trời sau này.

13. Kế hoạch ứng phó sự cố khẩn cấp

Trong quá trình thi công tấm pin NLMT, các sự cố có thể bao gồm ngã cao, chấn thương do vật rơi, điện giật, cháy, thời tiết bất lợi hoặc hư hỏng kết cấu mái.

Nhà thầu phải chuẩn bị kế hoạch ứng phó khẩn cấp phù hợp với điều kiện công trường. Tài liệu tham khảo dẫn chiếu kế hoạch ứng phó sự cố khẩn cấp của dự án; khi áp dụng cần kiểm tra đúng phiên bản và phổ biến đến toàn bộ nhân sự liên quan.

Các yêu cầu cơ bản bao gồm:

  • Xác định điểm tập kết an toàn, tuyến đường sơ tán và phương tiện liên lạc khẩn cấp.
  • Đảm bảo lối thoát hiểm không bị vật tư hoặc thiết bị cản trở.
  • Trang bị túi sơ cứu và bố trí người được hướng dẫn xử lý sơ cứu ban đầu.
  • Phổ biến cách báo cáo sự cố, số liên lạc và trách nhiệm của từng vị trí.
  • Khi có sự cố điện, chỉ tiến hành cứu hộ sau khi đã đánh giá và kiểm soát nguy cơ điện theo quy trình phù hợp.
  • Khi có nguy cơ sập mái, gió lớn hoặc sấm sét, dừng công việc và sơ tán theo phương án đã được hướng dẫn.

Sau sự cố, khu vực liên quan cần được kiểm soát, báo cáo và đánh giá trước khi cho phép tiếp tục thi công. Không tự ý quay lại khu vực nguy hiểm khi chưa có xác nhận an toàn của người có trách nhiệm.

14. Những lưu ý quan trọng để thi công tấm pin NLMT đạt chất lượng

Để nâng cao chất lượng và hạn chế sự cố, nhà thầu cần chú trọng một số nội dung trong suốt quá trình thi công.

Thứ nhất, tuân thủ bản vẽ được phê duyệt. Vị trí tấm pin, số lượng mô-đun trong chuỗi, hướng lắp đặt và tuyến cáp phải được thực hiện theo hồ sơ thiết kế. Mọi thay đổi cần được xem xét và chấp thuận trước khi thực hiện.

Thứ hai, kiểm soát chất lượng vật tư. Tấm pin, kẹp, thanh đỡ và đầu nối phải đúng chủng loại, tương thích với nhau và không có dấu hiệu hư hỏng. Không sử dụng vật tư thay thế khi chưa được phê duyệt.

Thứ ba, kiểm soát lực siết. Lực siết bu lông phải theo tài liệu của nhà sản xuất. Việc đánh dấu chỉ được thực hiện sau khi kiểm tra và xác nhận đạt yêu cầu.

Thứ tư, quản lý cáp DC đúng kỹ thuật. Cáp phải được cố định chắc chắn, tránh tiếp xúc với mái tôn, cạnh sắc và các vị trí có nguy cơ bị kéo căng hoặc va đập. Đầu nối cần được bảo vệ trong thời gian chờ đấu nối.

Thứ năm, bảo vệ kết cấu mái. Không chất quá nhiều tấm pin tại một vị trí, không sử dụng mái làm nơi tập kết vật liệu ngoài phương án được chấp thuận và phải duy trì lối đi an toàn.

Thứ sáu, đặt an toàn lên hàng đầu. Công việc trên cao, nâng hạ và đấu nối điện cần được kiểm soát bằng giấy phép, JSA, thiết bị bảo hộ và giám sát phù hợp. Khi điều kiện không an toàn, phải dừng công việc để xử lý.

Thứ bảy, kiểm tra và nghiệm thu theo từng giai đoạn. Việc kiểm tra sớm giúp phát hiện sai lệch trước khi mở rộng thi công, giảm chi phí sửa chữa và hạn chế ảnh hưởng đến tiến độ chung của dự án.

15. Dịch vụ thi công hệ thống điện mặt trời áp mái của Triều Minh

Công ty TNHH Kỹ Thuật Công Nghệ Triều Minh cung cấp các giải pháp thi công cơ điện cho công trình công nghiệp, nhà xưởng, tòa nhà và các dự án hạ tầng kỹ thuật. Đối với hệ thống điện mặt trời, công tác lắp đặt cần được triển khai trên cơ sở hồ sơ thiết kế, yêu cầu kỹ thuật của thiết bị và điều kiện thực tế của công trình.

Dịch vụ thi công tấm pin NLMT cần được phối hợp đồng bộ với hệ thống thanh đỡ, cáp DC, các đầu nối, tiếp địa và những hạng mục điện liên quan trong phạm vi hợp đồng. Quá trình triển khai chú trọng công tác chuẩn bị vật tư, kiểm soát chất lượng lắp đặt, an toàn lao động và nghiệm thu theo yêu cầu của chủ đầu tư.

Triều Minh hướng đến việc cung cấp giải pháp thi công phù hợp với từng dự án, góp phần đảm bảo tính đồng bộ của hệ thống và thuận tiện cho công tác vận hành, kiểm tra, bảo trì sau khi bàn giao.

thi công tấm pin nlmt

Kết luận

Biện pháp thi công tấm pin NLMT là cơ sở quan trọng để tổ chức lắp đặt hệ thống điện mặt trời áp mái đúng thiết kế, kiểm soát chất lượng và đảm bảo an toàn trong suốt quá trình thi công. Từ khâu chuẩn bị, vận chuyển vật tư, lắp đặt kẹp, căn chỉnh hàng pin, đấu nối cáp DC đến kiểm tra lực siết và nghiệm thu, mỗi bước đều cần được thực hiện theo quy trình và tài liệu kỹ thuật được phê duyệt.

Việc lựa chọn nhà thầu có năng lực tổ chức thi công, kiểm soát chất lượng và quản lý an toàn sẽ góp phần giảm thiểu rủi ro, hạn chế hư hỏng thiết bị và nâng cao hiệu quả triển khai dự án điện mặt trời. Đối với mỗi công trình, biện pháp thi công cần được rà soát và điều chỉnh phù hợp với điều kiện mái, thiết kế hệ thống và yêu cầu thực tế trước khi áp dụng.

TẢI FILE BIỆN PHÁP THI CÔNG TẤM PIN NLMT

BIỆN PHÁP THI CÔNG TẤM PIN NLMT

XEM CÁC BIỆN PHÁP THI CÔNG ĐIỆN KHÁC : THI CÔNG HỆ THỐNG ĐIỆN

XEM CÁC BIỆN PHÁP THI CÔNG ĐIỆN NHẸ  KHÁC  : THI CÔNG HỆ THỐNG ĐIỆN NHẸ

Liên Hệ

Nếu bạn có nhu cầu về thiết kế, thi công hệ thống Năng Lượng Mặt Trời hoặc  hệ thống điện- điên nhẹ vui lòng liên hệ thông tin bên dưới

CÔNG TY TNHH KỸ THUẬT CÔNG NGHỆ TRIỀU MINH

ĐỊA CHỈ: 109 NGUYỄN THỊ NHUNG. P. HIỆP BÌNH, TP. HỒ CHÍ MINH

MAIL: TRIEUMINH@TRIEUMINH.COM

ĐIỆN THOẠI (ZALO): 0976.422.223

Xem thêm

Để lại một bình luận

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *

EN
Zalo
