6 BƯỚC XÂY DỰNG TIẾN ĐỘ THI CÔNG MEP

6 BƯỚC XÂY DỰNG TIẾN ĐỘ THI CÔNG MEP

Mở đầu

Trong các dự án xây dựng hiện đại, hệ thống MEP (Mechanical – Electrical – Plumbing) đóng vai trò quan trọng và có mức độ phức tạp cao, vì vậy việc xây dựng tiến độ thi công MEP không chỉ giúp kiểm soát thời gian mà còn đảm bảo sự phối hợp đồng bộ gi   ữa nhiều hạng mục khác nhau.

Một tiến độ được lập khoa học sẽ giúp nhà thầu tối ưu nguồn lực, hạn chế xung đột giữa các bộ môn và đảm bảo công trình hoàn thành đúng kế hoạch đã đề ra.

Table of Contents

Đặc biệt, khi kết hợp với công cụ chuyên nghiệp như Microsoft Project, việc lập và quản lý tiến độ trở nên trực quan, chính xác và hiệu quả hơn rất nhiều.

6 BƯỚC XÂY DỰNG TIẾN ĐỘ THI CÔNG MEP
6 BƯỚC XÂY DỰNG TIẾN ĐỘ THI CÔNG MEP

PHẦN 1: CÁCH XÂY DỰNG TIẾN ĐỘ THI CÔNG MEP

1. Vai trò của tiến độ trong thi công MEP

Tiến độ thi công MEP là cơ sở để quản lý toàn bộ quá trình triển khai hệ thống kỹ thuật trong công trình, giúp kiểm soát từng giai đoạn từ thi công lắp đặt đến vận hành thử nghiệm.

Việc xây dựng tiến độ rõ ràng giúp:

  • Điều phối công việc giữa hệ thống điện, nước, HVAC, PCCC
  • Tránh chồng chéo giữa các đội thi công
  • Kiểm soát nhân công và vật tư hiệu quả
  • Đảm bảo tiến độ bàn giao công trình

2. Nguyên tắc xây dựng tiến độ thi công MEP

Xây dựng một kế hoạch tiến độ thi công MEP (Mechanical, Electrical, and Plumbing) khoa học là yếu tố quyết định giúp dự án về đích đúng hạn, tối ưu hóa chi phí và tránh xung đột hiện trường. Dưới đây là 5 nguyên tắc cốt lõi mà các kỹ sư CME (Construction Management Engineer) cần tuân thủ:

2.1. Bám sát tiến độ tổng thể của dự án (Master Schedule)

Tiến độ MEP không thể đứng độc lập mà phải đồng bộ tuyệt đối với Tiến độ tổng thể (Master Schedule) của Tổng thầu hoặc Chủ đầu tư.

  • Các mốc Critical Path (Đường găng): Tiến độ MEP phải bám chặt vào các mốc hoàn thành kết cấu (để đi ống ngầm sàn) và hoàn thiện kiến trúc (để lắp thiết bị vệ sinh, đèn, mặt nạ họng gió).

  • Mục tiêu: Đảm bảo vật tư và nhân công MEP được huy động đúng thời điểm (Just-In-Time), tránh tình trạng “ngồi chơi xơi nước” do vướng mặt bằng hoặc làm chậm tiến độ chung của toàn công trình.

2.2. Phân chia gói thầu và khối lượng công việc hợp lý (WBS)

Hệ thống MEP cực kỳ phức tạp với hàng nghìn đầu việc nhỏ. Để kiểm soát chặt chẽ, việc phân chia cấu trúc phân rã công việc (Work Breakdown Structure – WBS) cần được thực hiện theo 2 tiêu chí:

  • Theo hệ thống chuyên ngành: Hệ thống Điện & Điện nhẹ (ELV), Cấp thoát nước (Plumbing), Điều hòa không khí & Thông gió (HVAC), và Hệ thống Phòng cháy chữa cháy (PCCC).

  • Theo không gian/vị trí địa lý: Phân chia rõ ràng theo từng Block, từng tầng (Floor), hoặc từng khu vực chức năng (Zone) cụ thể. Việc này giúp Giám sát MEP dễ dàng đo lường khối lượng hoàn thành thực tế hàng ngày.

2.3. Xác định trình tự thi công MEP chuẩn chuẩn quốc tế

Một trình tự thi công MEP logic là chìa khóa để hạn chế tối đa việc đập phá, sửa chữa lỗi (Rework). Trình tự chuẩn thường tuân theo quy trình:

[Thi công hệ thống âm sàn/tường] ➔ [Lắp đặt trục đứng (Riser) & Trục ngang] ➔ [Lắp đặt thiết bị trung tâm] ➔ [Đấu nối, Kiểm tra & Chạy thử (Commissioning)]
  • Bước 1: Thi công hệ thống âm (First Fix): Đi ống luồn dây điện, ống cấp nước âm sàn bê tông, âm tường trước khi tô trát.

  • Bước 2: Lắp đặt hệ thống giá đỡ (Support) và tuyến ống (Second Fix): Treo ống gió, máng cáp (Cable Tray), ống PCCC trục chính.

  • Bước 3: Lắp đặt thiết bị (Final Fix): Lắp đặt tủ điện, máy bơm, chiller, thiết bị vệ sinh, đèn chiếu sáng.

  • Bước 4: Kiểm tra, nghiệm thu và chạy thử (Testing & Commissioning – T&C): Thử áp, đo cách điện, chạy thử liên động toàn hệ thống trước khi bàn giao.

2.4. Tính toán định mức thời gian và phân bổ nguồn lực (Resource Leveling)

Mỗi đầu việc phải được gán một khoảng thời gian thực hiện (Duration) thực tế dựa trên Định mức nhân công và khối lượng BOQ (Bill of Quantities).

  • Cân bằng nguồn lực: Tính toán chính xác số lượng công nhân, kỹ sư giám sát và máy móc thi công (máy hàn, máy ren ống, xe nâng…) theo từng giai đoạn.

  • Tránh đỉnh điểm (Resource Peaking): Điều tiết nhân lực hợp lý để không xảy ra tình trạng thiếu hụt nhân công cục bộ hoặc quá tải cục bộ trên công trường.

2.5. Thiết lập mối quan hệ logic giữa các công việc (Dependency)

Các đầu việc MEP luôn có mối quan hệ ràng buộc lẫn nhau (FS – Finish to Start, SS – Start to Start…).

  • Logic thuận chiều: Ví dụ, phải lắp xong hệ thống máng cáp (Cable Tray) thì mới có thể tiến hành kéo cáp động lực (Finsh to Start).

  • Thi công song song (Fast-Tracking): Ở các dự án lớn, cần đan xen các công việc có thể làm đồng thời (ví dụ: vừa lắp ống gió tầng 2, vừa đi ống PCCC tầng 3) để rút ngắn tiến độ nhưng vẫn phải đảm bảo an toàn lao động.

3. Quy trình 6 bước lập tiến độ thi công MEP chuyên nghiệp

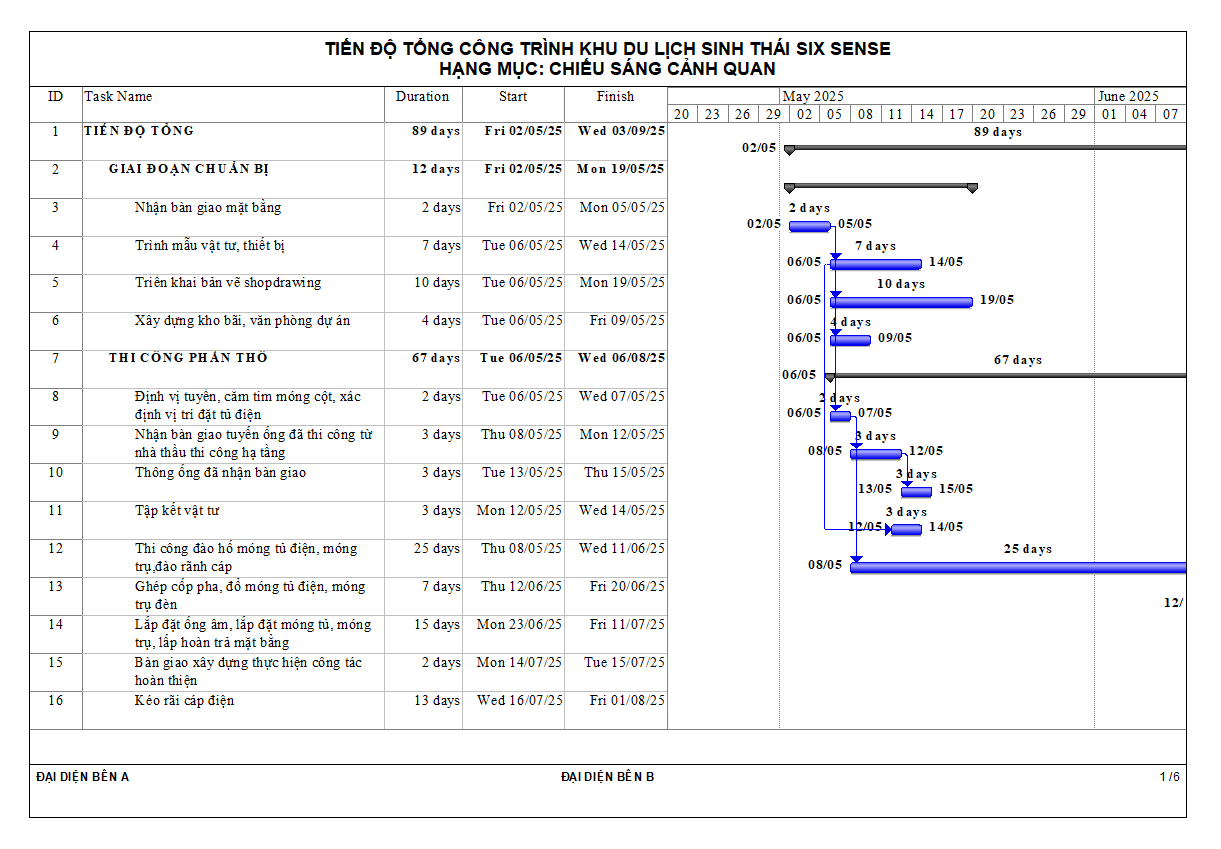

Để lập được một bảng tiến độ bằng phần mềm chuyên dụng (MS Project hoặc Primavera P6) đạt chuẩn, kỹ sư cần thực hiện theo quy trình 6 bước sau:

Bước Tên bước Nội dung thực hiện chi tiết
Bước 1 Thu thập dữ liệu đầu vào Thu thập và nghiên cứu kỹ hồ sơ thiết kế (bản vẽ Shop Drawing), bảng khối lượng BOQ, tiến độ tổng thể của dự án và các điều kiện thực tế (mặt bằng, thời tiết, nguồn cung vật tư).
Bước 2 Bóc tách khối lượng & Chi tiết đầu việc Cụ thể hóa các hạng mục thành các công tác chi tiết trên công trường (ví dụ: không ghi chung chung là “Lắp hệ thống điện” mà phải chia nhỏ thành “Lắp ống luồn dây”, “Kéo cáp”, “Đấu nối tủ điện”).
Bước 3 Xây dựng cấu trúc phân rã công việc (WBS) Tổ chức hệ thống công việc theo dạng cây thư mục logical để dễ quản lý. Đây là khung xương cho toàn bộ bảng tiến độ.
Bước 4 Ước tính thời gian (Duration Estimation) Dựa vào năng suất lao động thực tế của tổ đội, công nghệ thi công áp dụng và kinh nghiệm thực chiến để áp thời gian hoàn thành cho từng đầu việc.
Bước 5 Lập biểu đồ tiến độ (Gantt Chart) Nhập dữ liệu vào phần mềm (MS Project/Primavera) để xuất ra Biểu đồ Gantt. Xác định rõ Đường găng (Critical Path) – chuỗi công việc không được phép chậm trễ dù chỉ 1 ngày.
Bước 6 Theo dõi, cập nhật & Điều chỉnh (Baselines) Tiến độ không phải là bản kế hoạch chết. Hàng tuần/hàng tháng phải cập nhật khối lượng thực tế (Actual), so sánh với kế hoạch (Baseline) để đưa ra các biện pháp bù tiến độ nếu bị chậm.

4. Kinh nghiệm thực chiến giúp tối ưu tiến độ MEP, tránh trễ hạn

Trong thực tế, quản lý tiến độ MEP luôn là bài toán đau đầu do xung đột với các bộ môn khác. Hãy bỏ túi những kinh nghiệm “xương máu” sau đây:

  • Áp dụng công nghệ BIM (Building Information Modeling): Luôn phối hợp chặt chẽ với bộ môn Kiến trúc và Kết cấu thông qua mô hình 3D (BIM/Clash Detection). Việc xử lý xung đột va chạm hệ thống ống MEP với dầm, cột trên máy tính trước khi ra công trường sẽ cứu bạn khỏi hàng tuần trời chậm trễ do phải sửa sai.

  • Cài đặt biên độ thời gian dự phòng (Float/Buffer Time): Luôn có khoảng thời gian dự phòng hợp lý cho các công việc nằm trên Đường găng nhằm ứng phó với các rủi ro bất khả kháng như: chậm bàn giao vật tư nhập khẩu, thời tiết xấu, hoặc thay đổi thiết kế từ Chủ đầu tư (Change Order).

  • Chiến lược “Cuốn chiếu” – Ưu tiên khu vực bàn giao sớm: Tập trung nguồn lực dứt điểm cho các khu vực kỹ thuật cốt lõi (Phòng máy Chiller, trạm biến áp, phòng bơm PCCC) hoặc các khu vực mẫu (Showroom, căn hộ mẫu) để nghiệm thu cuốn chiếu, giải ngân dòng tiền sớm.

  • Họp giao ban giao tiến độ định kỳ (Weekly Progress Meeting): Cập nhật tiến độ liên tục, báo cáo trực quan bằng hình ảnh và con số cụ thể. Phát hiện sớm các “điểm nghẽn” để phối hợp với Tổng thầu xây dựng giải phóng mặt bằng thi công ngay lập tức.

PHẦN 2: HƯỚNG DẪN SỬ DỤNG MS PROJECT ĐỂ LẬP TIẾN ĐỘ MEP

1. Giới thiệu phần mềm

Microsoft Project là phần mềm quản lý dự án giúp lập tiến độ, phân bổ tài nguyên và theo dõi quá trình thi công một cách chuyên nghiệp.

2. Các bước lập tiến độ chi tiết:

TẢI PHẦN MỀM MS PROJEC: TẢI PHẦN MỀM MS PROJECT 2019

Hướng dẫn chi tiết 8 bước lập và quản lý tiến độ thi công trên Microsoft Project

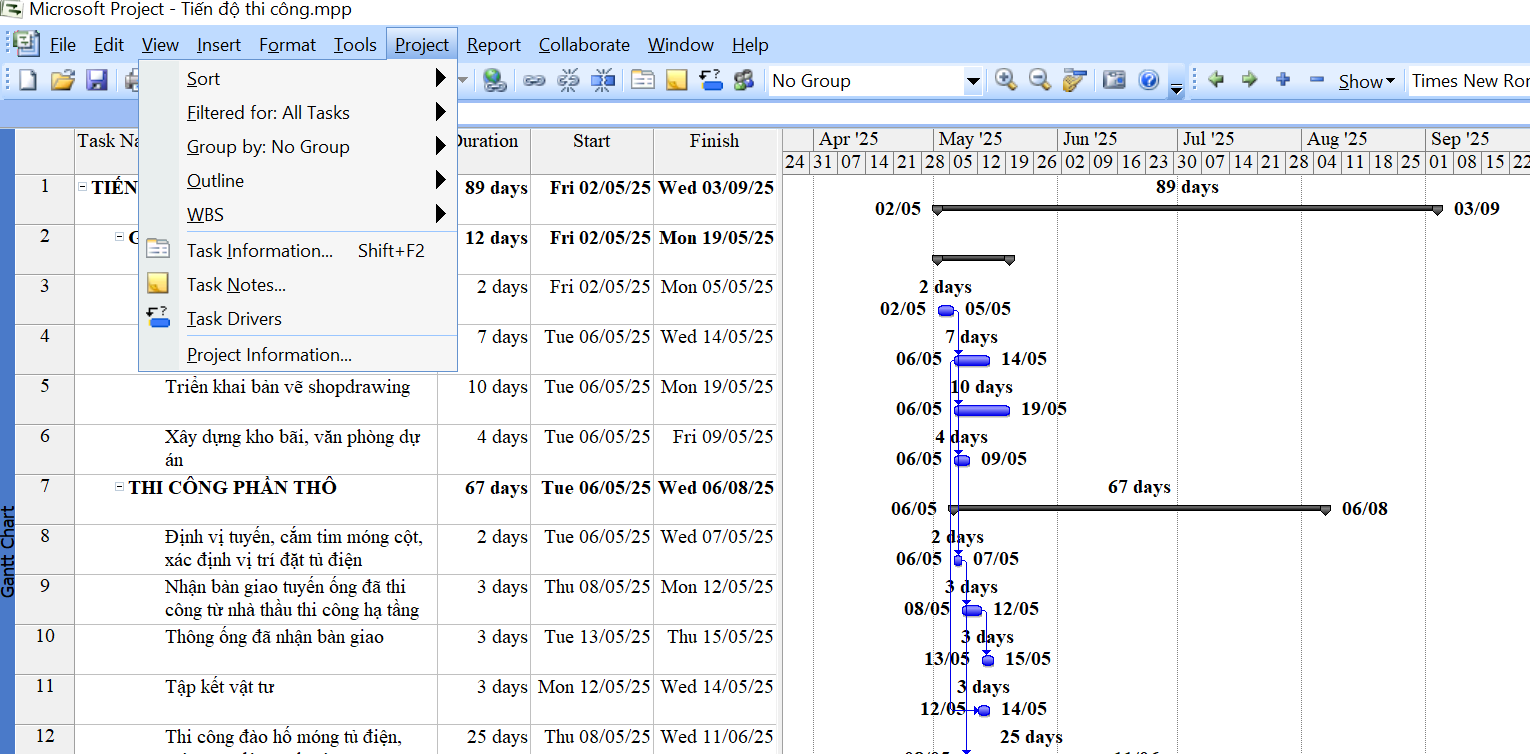

Bước 1: Khởi tạo dự án mới và thiết lập mốc thời gian (Project Information)

  • Thao tác: Mở phần mềm Microsoft Project ➔ Chọn Blank Project để tạo một file kế hoạch hoàn toàn mới.

  • Thiết lập thông số ban đầu: Vào tab Project trên thanh công cụ ➔ Chọn mục Project Information. Tại hộp thoại hiện ra, tiến hành cấu hình:

    • Start Date: Nhập ngày bắt đầu khởi công chính thức của dự án.

    • Schedule From: Chọn Project Start Date (để phần mềm tự động tính ngày kết thúc dựa trên thời lượng công việc).

    • Calendar: Chọn loại lịch làm việc (ví dụ: Standard cho chế độ nghỉ Thứ 7, Chủ Nhật hoặc cấu hình lịch riêng 7 ngày/tuần tùy đặc thù công trường) ➔ Nhấn OK để lưu lại.

Bước 2: Xây dựng danh sách đầu mục công việc (Task Name)

  • Thao tác: Chuyển sang góc nhìn Gantt Chart. Tại cột Task Name, tiến hành nhập danh sách các công việc cần thực hiện theo thứ tự trình tự thi công thực tế. Mỗi công việc nằm trên một dòng riêng biệt.

  • Ví dụ thực tế hệ MEP:

    • Hạng mục thi công hệ thống điện tầng 1

    • Thi công ống luồn dây điện âm sàn

    • Lắp đặt hệ thống thang máng cáp (Cable Tray)

    • Kéo dây cáp điện trục chính và dây nhánh

    • Lắp đặt tủ điện tầng và thiết bị đầu cuối

Bước 3: Ước tính và nhập thời gian thực hiện (Duration)

  • Thao tác: Tại cột Duration (Thời lượng), nhập khoảng thời gian dự kiến để hoàn thành cho từng đầu việc cụ thể.

  • Cú pháp nhập liệu: Sử dụng các ký tự viết tắt chuẩn của phần mềm:

    • Nhập 3d cho 3 ngày (Days)

    • Nhập 2w cho 2 tuần (Weeks)

    • Nhập 5h cho 5 giờ (Hours)

  • Lưu ý: Đối với các công việc mang tính chất cột mốc bàn giao (Ví dụ: “Nghiệm thu đóng điện”), hãy nhập giá trị bằng 0d để tạo thành một Milestone (Mốc quan trọng) trên biểu đồ tiến độ.

Bước 4: Phân rã cấu trúc công việc (Tạo hệ thống WBS)

Để bảng tiến độ không bị rối và có phân cấp rõ ràng giữa hạng mục lớn (Summary Task) và các công việc con (Subtask), bạn cần tạo cấu trúc phân rã công việc WBS:

  • Thao tác: Bôi đen các công việc con cùng thuộc một hạng mục ➔ Vào tab Task trên thanh công cụ ➔ Click vào biểu tượng Indent Task (Mũi tên xanh hướng sang phải $\rightarrow$).

  • Kết quả: Công việc cha sẽ tự động in đậm và tự tính tổng thời gian dựa trên các công việc con bên dưới. Nếu muốn đưa công việc trở lại cấp cao hơn, chọn Outdent Task (Mũi tên hướng sang trái $\leftarrow$).

Bước 5: Thiết lập mối quan hệ logic và liên kết công việc (Dependencies)

Đây là bước quan trọng để các công việc tự động dịch chuyển ngày bắt đầu/kết thúc một cách logic khi có sự thay đổi.

  • Cách 1 (Liên kết nhanh): Chọn các công việc cần liên kết theo chuỗi thứ tự ➔ Vào tab Task ➔ Click vào biểu tượng hình mắt xích Link Tasks (Liên kết mặc định là Finish-to-Start: Việc trước xong thì việc sau mới bắt đầu).

  • Cách 2 (Thiết lập nâng cao): Tại cột Predecessors (Công việc tiền nhiệm), nhập trực tiếp số thứ tự dòng của công việc trước đó kèm theo mối quan hệ mong muốn. Ví dụ:

    • Nhập 5 (Mặc định là mối quan hệ FS)

    • Nhập 5SS (Start-to-Start: Hai việc cùng bắt đầu một lúc)

    • Nhập 5FS+2d (Việc sau bắt đầu sau khi việc trước kết thúc 2 ngày – thời gian chờ bê tông khô, sơn khô…).

Bước 6: Khai báo và gán tài nguyên, nhân công (Resource Assignment)

  • Khai báo tài nguyên: Vào tab View ➔ Chọn Resource Sheet. Tại đây, nhập danh sách nhân công (đội thợ điện, thợ nước), máy móc thiết bị (xe nâng, máy hàn) hoặc vật tư chính. Chọn loại Resource thích hợp tại cột Type (Work cho nhân công/máy móc, Material cho vật liệu).

  • Gán tài nguyên vào công việc: Quay trở lại màn hình Gantt Chart ➔ Click đúp vào công việc muốn gán ➔ Chọn tab Resources trong hộp thoại Task Information ➔ Chọn tên nhân công/thiết bị và nhập số lượng (ví dụ: 100% tương đương 1 nhân công toàn thời gian) ➔ Nhấn OK.

Bước 7: Phân tích và xác định đường găng của dự án (Critical Path)

Đường găng là chuỗi các công việc quyết định tổng thời gian hoàn thành của dự án. Nếu bất kỳ công việc nào trên đường găng bị chậm 1 ngày, toàn bộ dự án sẽ bị chậm 1 ngày.

  • Thao tác: Vào tab Format (hoặc Gantt Chart Format tùy phiên bản) ➔ Tích chọn vào ô Critical Tasks.

  • Hiệu quả: Trên biểu đồ Gantt bên phải màn hình, các thanh công việc thuộc đường găng sẽ tự động chuyển sang màu đỏ nổi bật. Điều này giúp kỹ sư quản lý biết rõ đâu là những công việc cốt lõi cần ưu tiên giám sát chặt chẽ, không được phép chậm trễ.

Bước 8: Cập nhật và kiểm soát tiến độ thực tế (Tracking)

Khi dự án chính thức triển khai, bạn cần cập nhật dữ liệu từ công trường vào phần mềm để so sánh giữa kế hoạch và thực tế.

  • Thao tác: Chèn thêm cột % Complete (% Hoàn thành) hoặc cột Actual Duration (Thời gian thực tế đã làm) vào bảng tính. Khi một tổ đội báo cáo khối lượng, bạn nhập tỷ lệ phần trăm tương ứng (ví dụ: 50%, 100%).

  • Hiệu quả: Thanh tiến độ bên biểu đồ Gantt sẽ xuất hiện một đường kẻ đậm bên trong để thể hiện trực quan phần việc đã hoàn thành. Dựa vào đây, Quản lý dự án có thể xuất báo cáo lệch tiến độ (Variance) để đưa ra các biện pháp tăng ca, bù tiến độ kịp thời nếu dự án bị chậm.

3. Mẹo sử dụng MS Project hiệu quả

  • Nhập công việc trước khi nhập thời gian
  • Không chỉnh sửa ngày thủ công
  • Luôn liên kết công việc để tạo logic tiến độ
  • Kiểm tra đường găng thường xuyên

Kết luận

Việc xây dựng tiến độ thi công MEP là yếu tố quan trọng giúp kiểm soát toàn bộ quá trình thi công, đảm bảo dự án hoàn thành đúng thời gian và đạt chất lượng yêu cầu.

Khi kết hợp phương pháp lập tiến độ khoa học với việc sử dụng thành thạo Microsoft Project, kỹ sư MEP có thể nâng cao hiệu quả quản lý và triển khai dự án một cách chuyên nghiệp, đồng thời tạo lợi thế cạnh tranh trong lĩnh vực xây dựng.

TẢI TÀI LIỆU HƯỚNG DẪN LẬP TIẾP ĐỘ MEP:

TẢI FILE LẬP TIẾN ĐỘ MS PROJECT MẪU:

Liên Hệ:

Nếu bạn có nhu cầu tìm kiếm nhà thầu chuyên nghiệp để tư vấn cho bạn các giải pháp thiết kế, chào giá thi công  MEP thì vui lòng liên hệ thông tin bên dưới. Chúng tôi sẽ nhận thông tin và phản hồi trong thời gian sớm nhất.

CÔNG TY TNHH KỸ THUẬT CÔNG NGHỆ TRIỀU MINH

ĐỊA CHỈ: 109 NGUYỄN THỊ NHUNG. P. HIỆP BÌNH, TP. HỒ CHÍ MINH

MAIL: TRIEUMINH@TRIEUMINH.COM

ĐIỆN THOẠI (ZALO): 0976.422.223

Xem thêm

THI CÔNG HỆ THỐNG ĐIỆN – ĐIỆN NHẸ

TỔNG THẦU CƠ ĐIỆN

GIỚI THIỆU CÔNG TY KỸ THUẬT CÔNG NGHỆ TRIỀU MINH

THI CÔNG HỆ THỐNG ĐIỀU HÒA KHÔNG KHÍ VÀ THÔNG GIÓ

LẮP ĐẶT HỆ THỐNG MÁY LẠNH VRV, VRF

THI CÔNG LẮP ĐẶT HỆ THỐNG CẤP THOÁT NƯỚC

BIỆN PHÁP THI CÔNG HỆ THỐNG ĐIỆN – ĐIỆN NHẸ

QUY TRÌNH THI CÔNG HỆ THỐNG THÔNG GIÓ NHÀ XƯỞNG
